公開日 2024年5月22日
建設事業の進捗

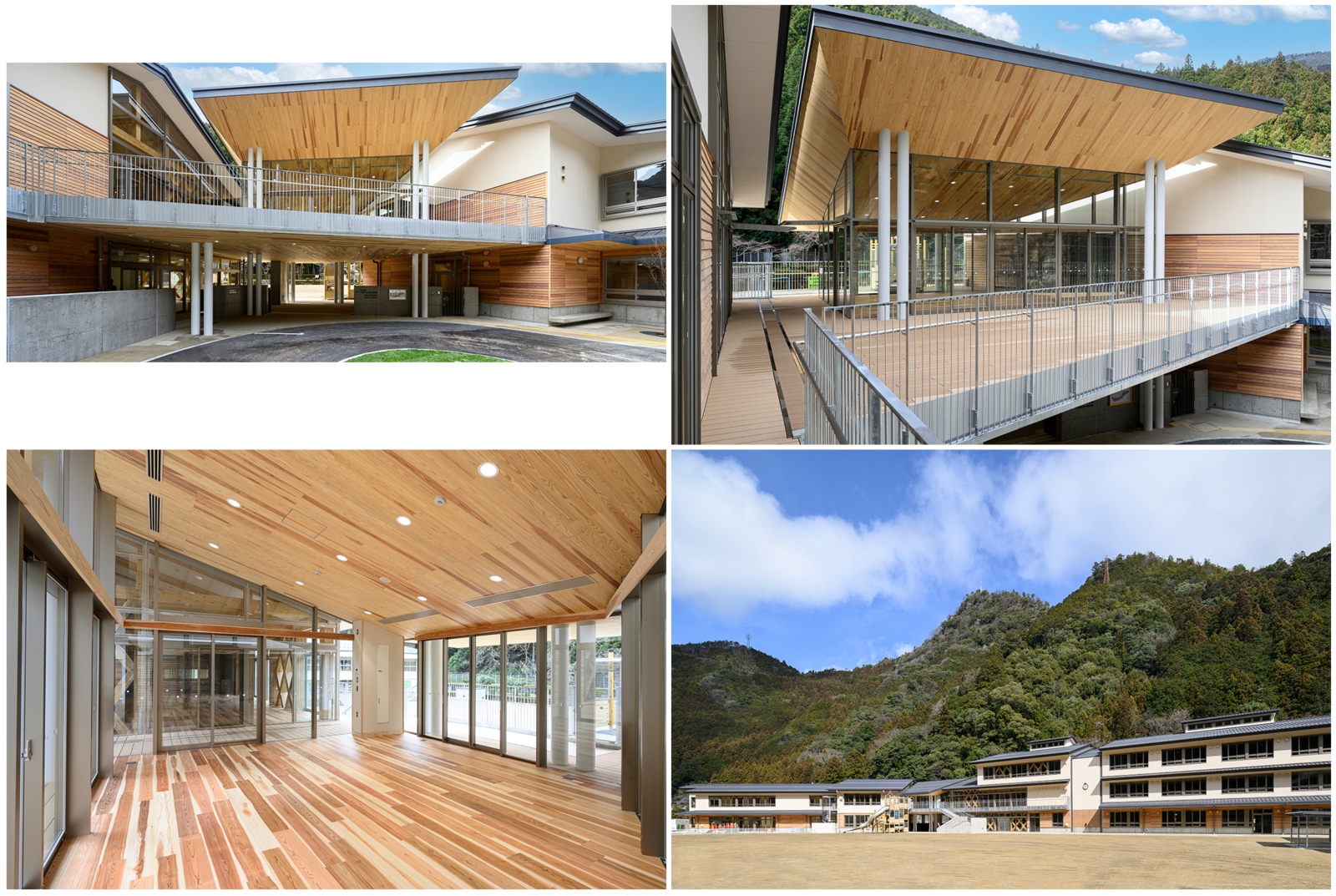

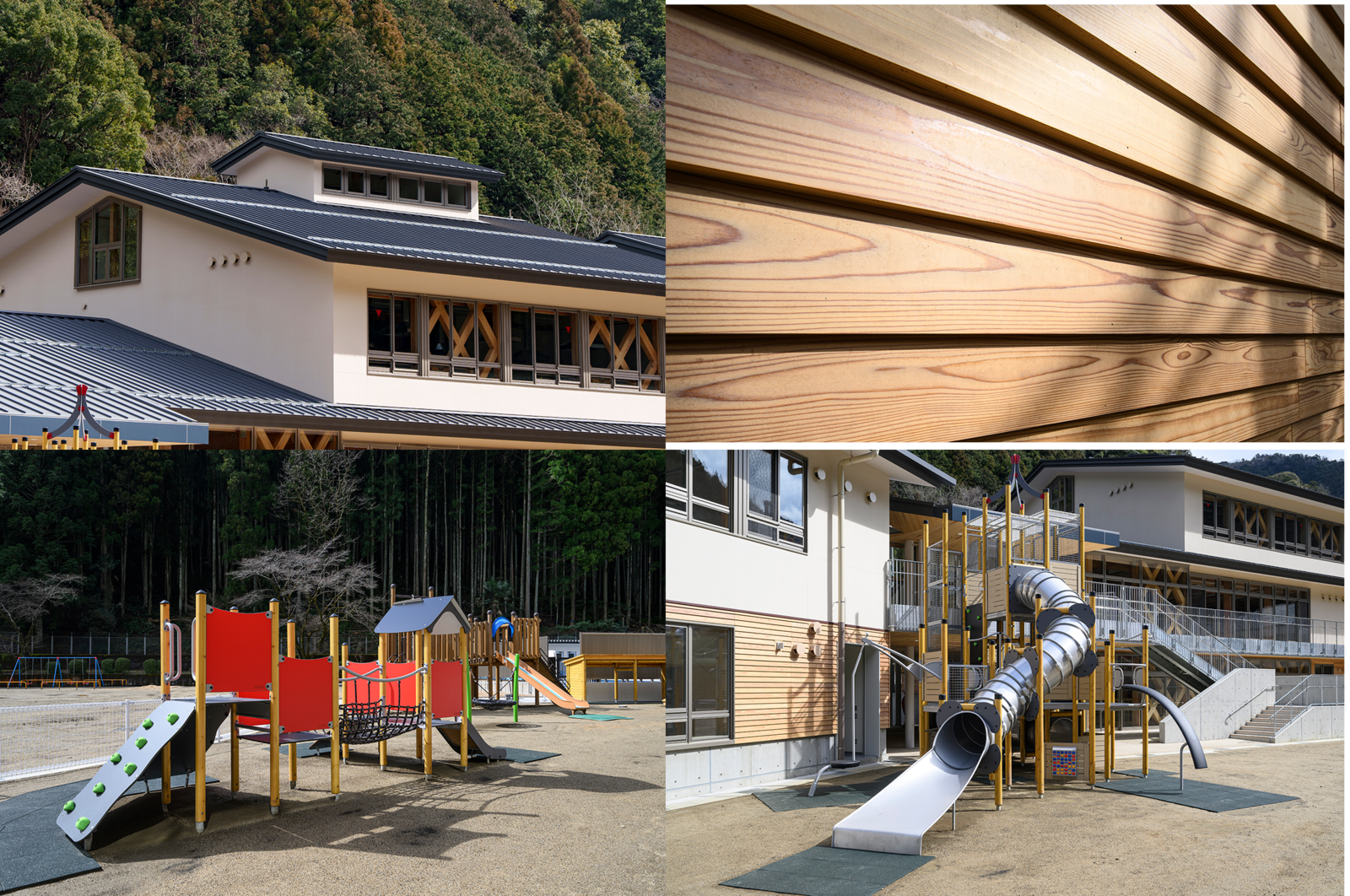

令和6年3月20日 竣工動画

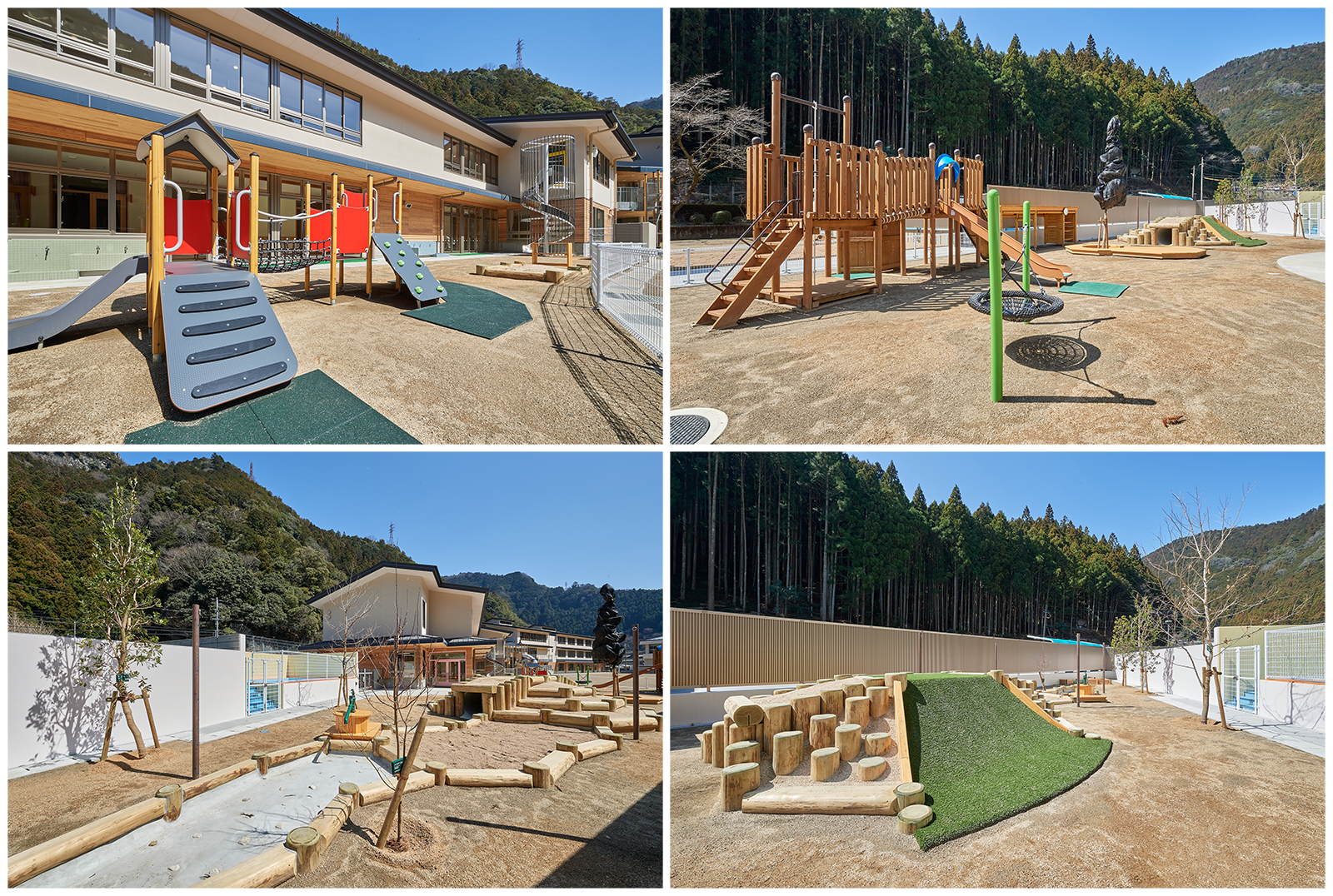

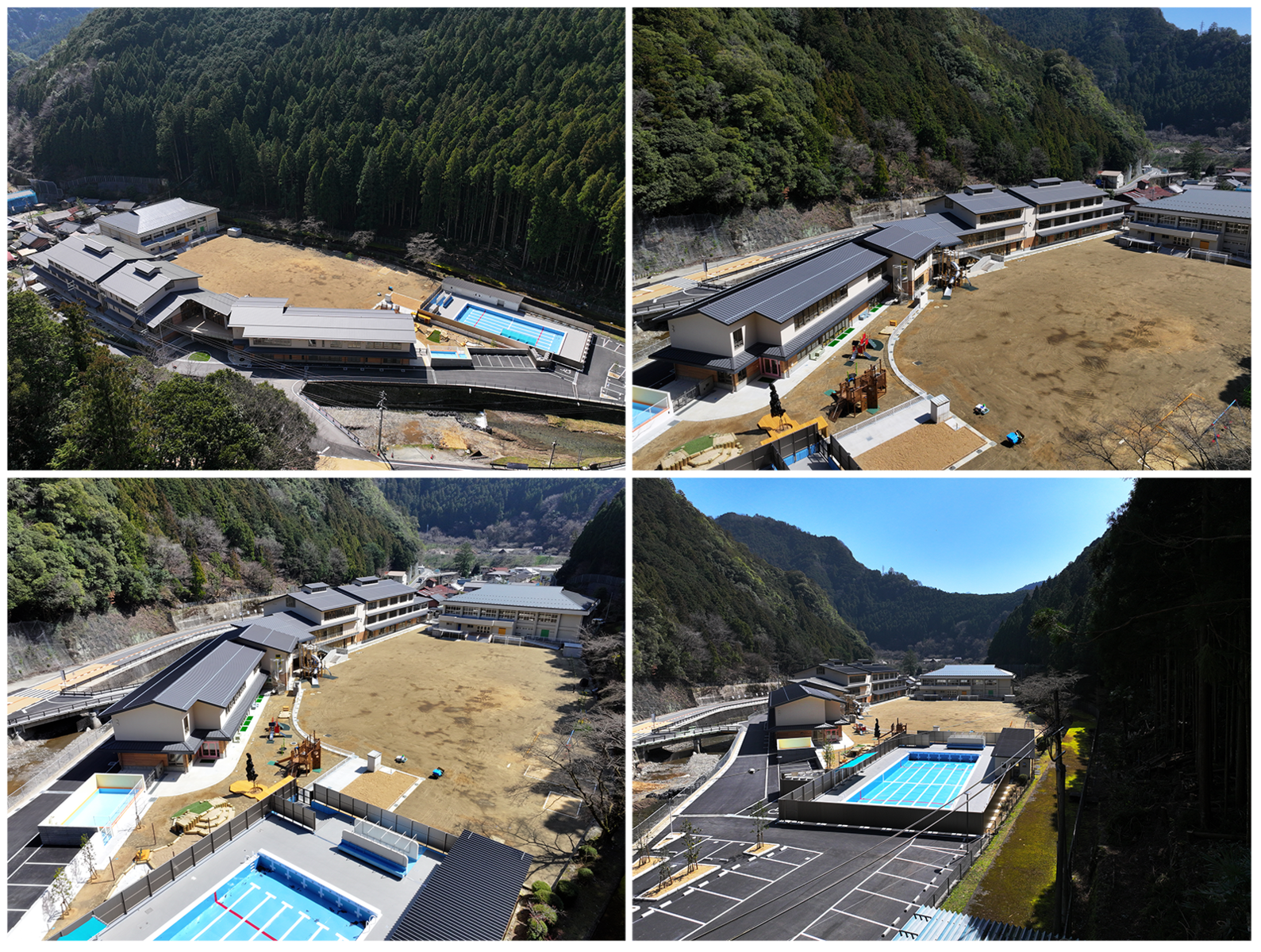

令和6年3月13日 竣工式
工事に携わってくださった3社に感謝状を贈呈いたしました。
・株式会社坂倉建築研究所
・大日本土木株式会社
・株式会社都市環境研究所

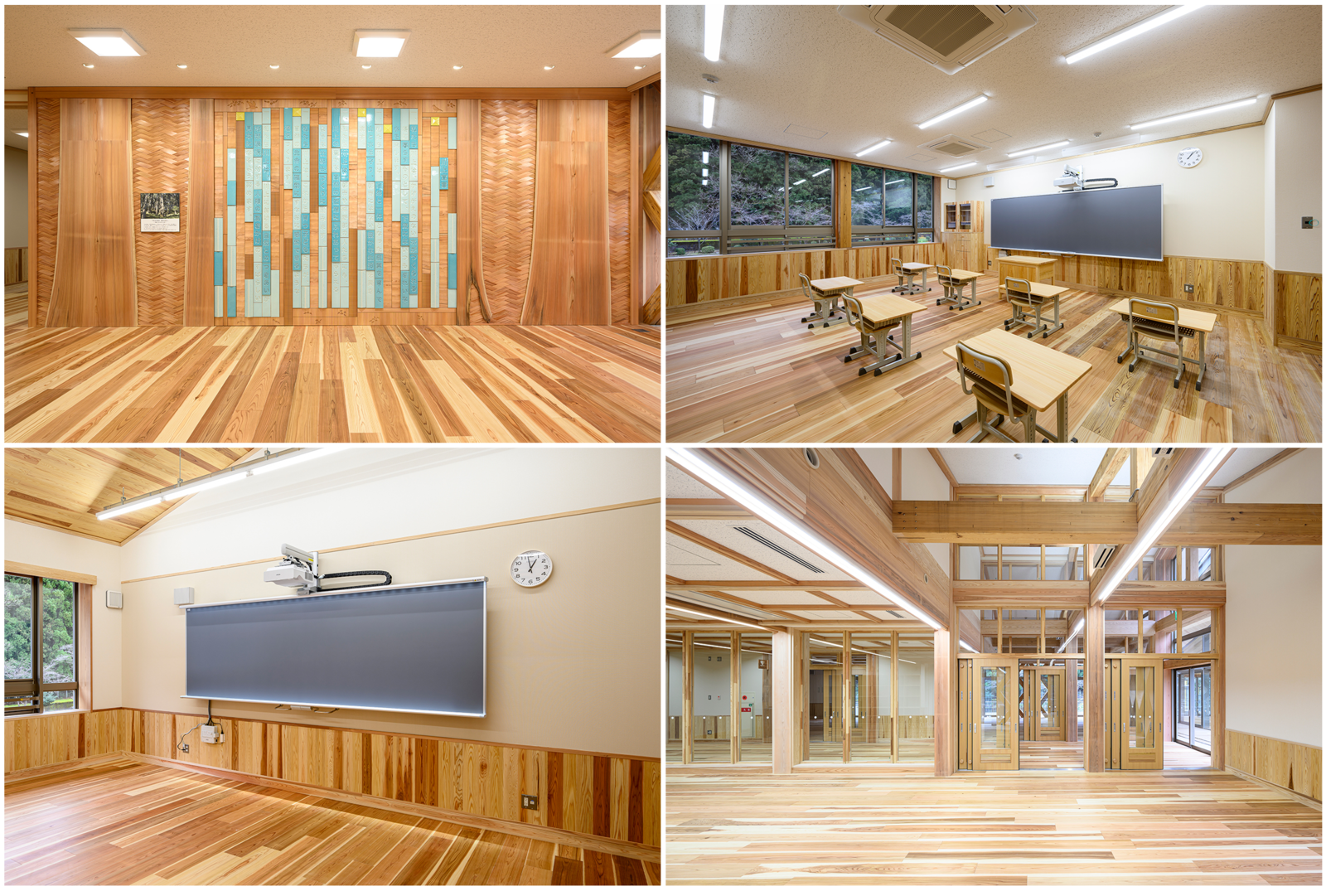

式典後は、校舎・園舎の内覧会を実施いたしました。
令和6年3月12日の様子
「歴史の証人」を用いたモニュメント
校舎昇降口の正面に、樹齢400年の吉野杉「歴史の証人」を用いたモニュメントを設置しました。

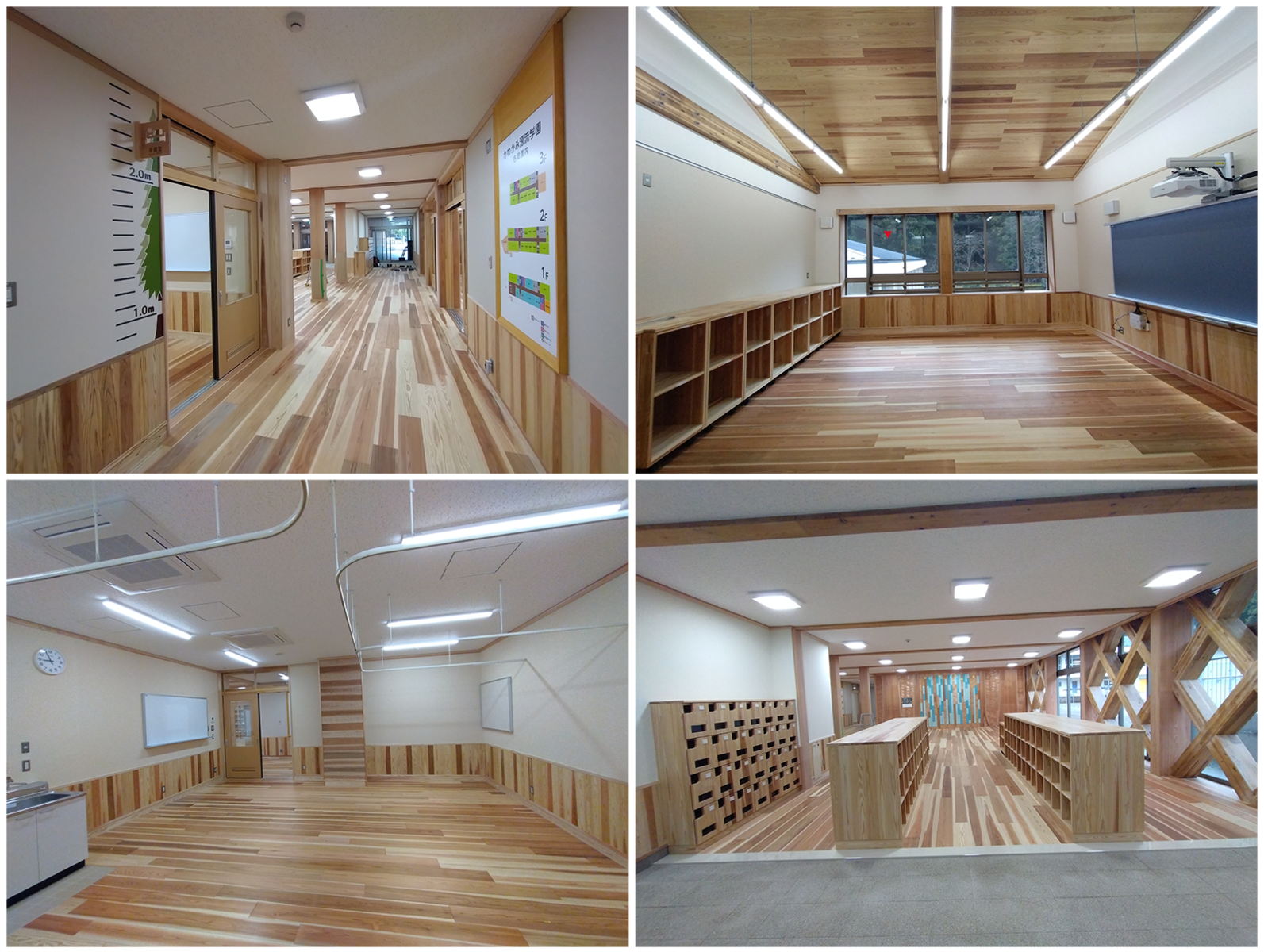

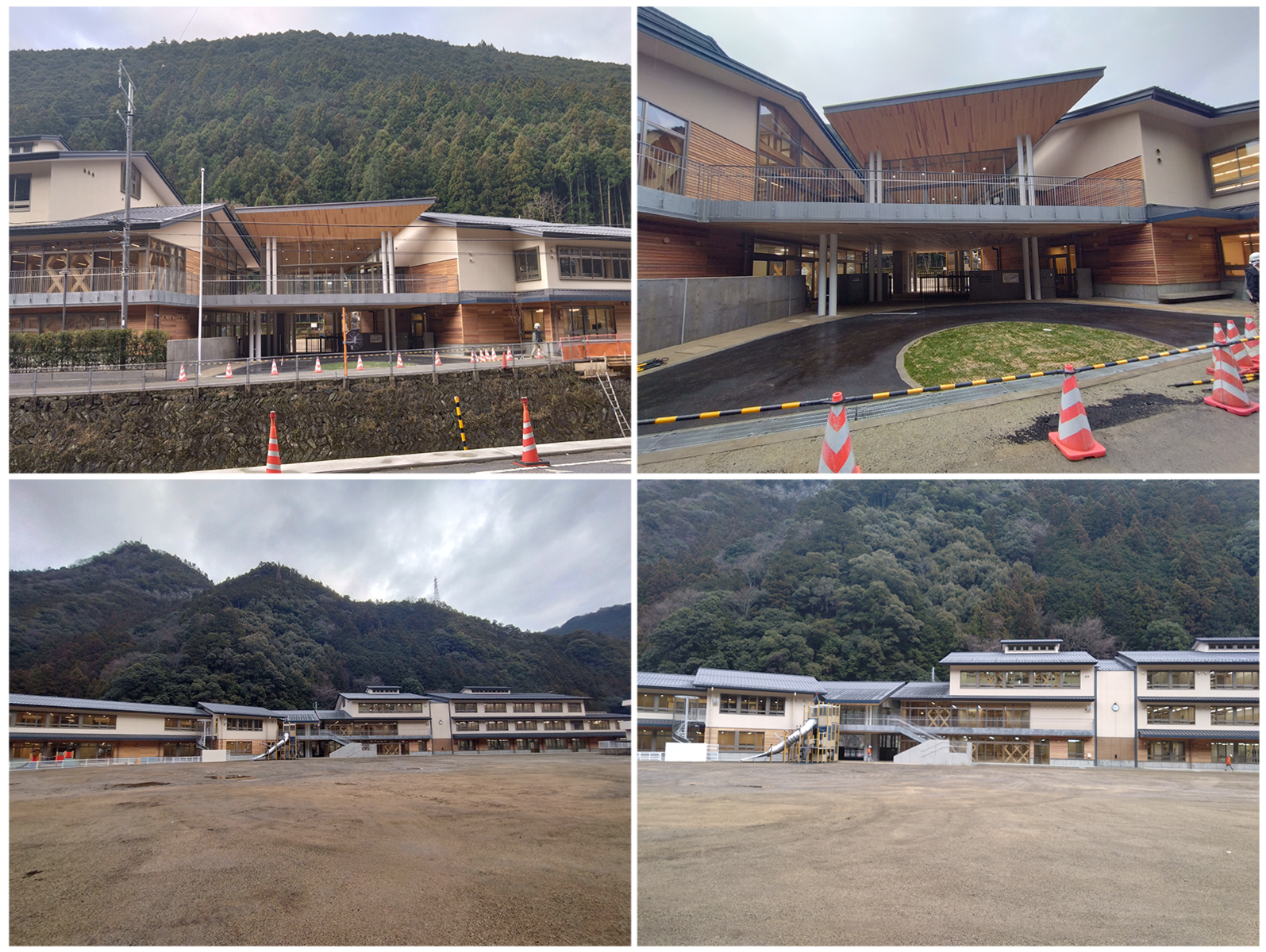

令和6年2月15日の様子

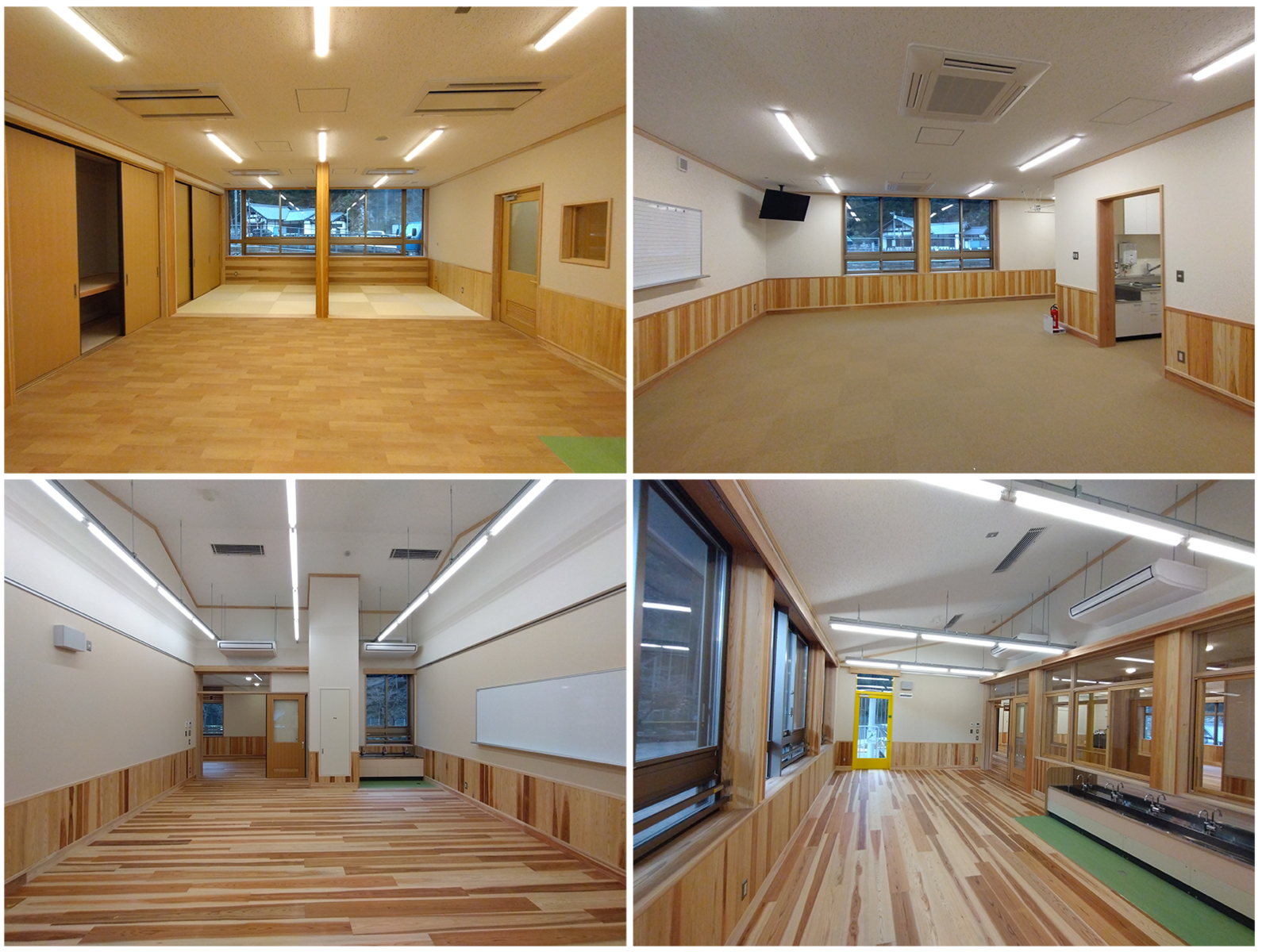

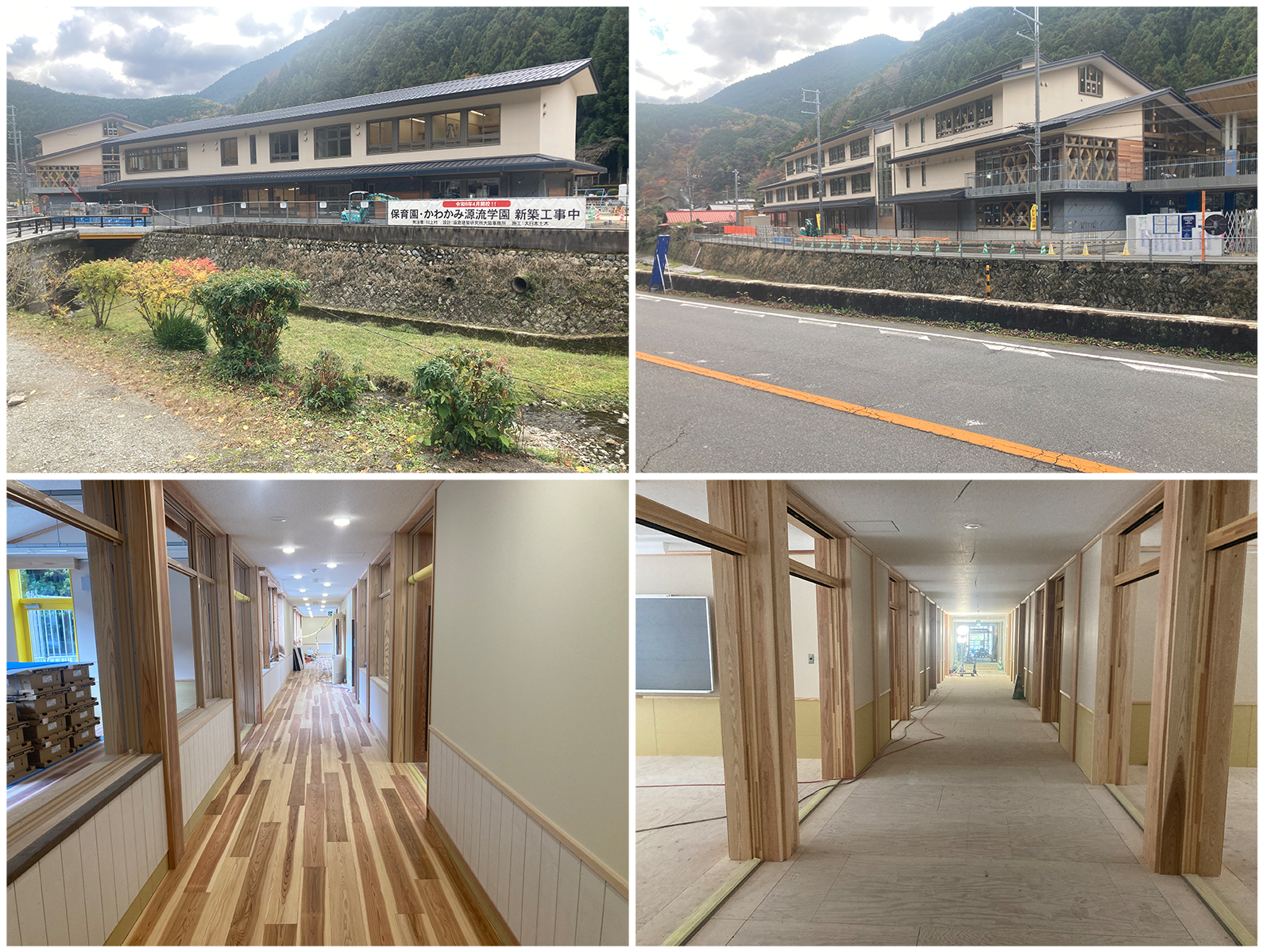

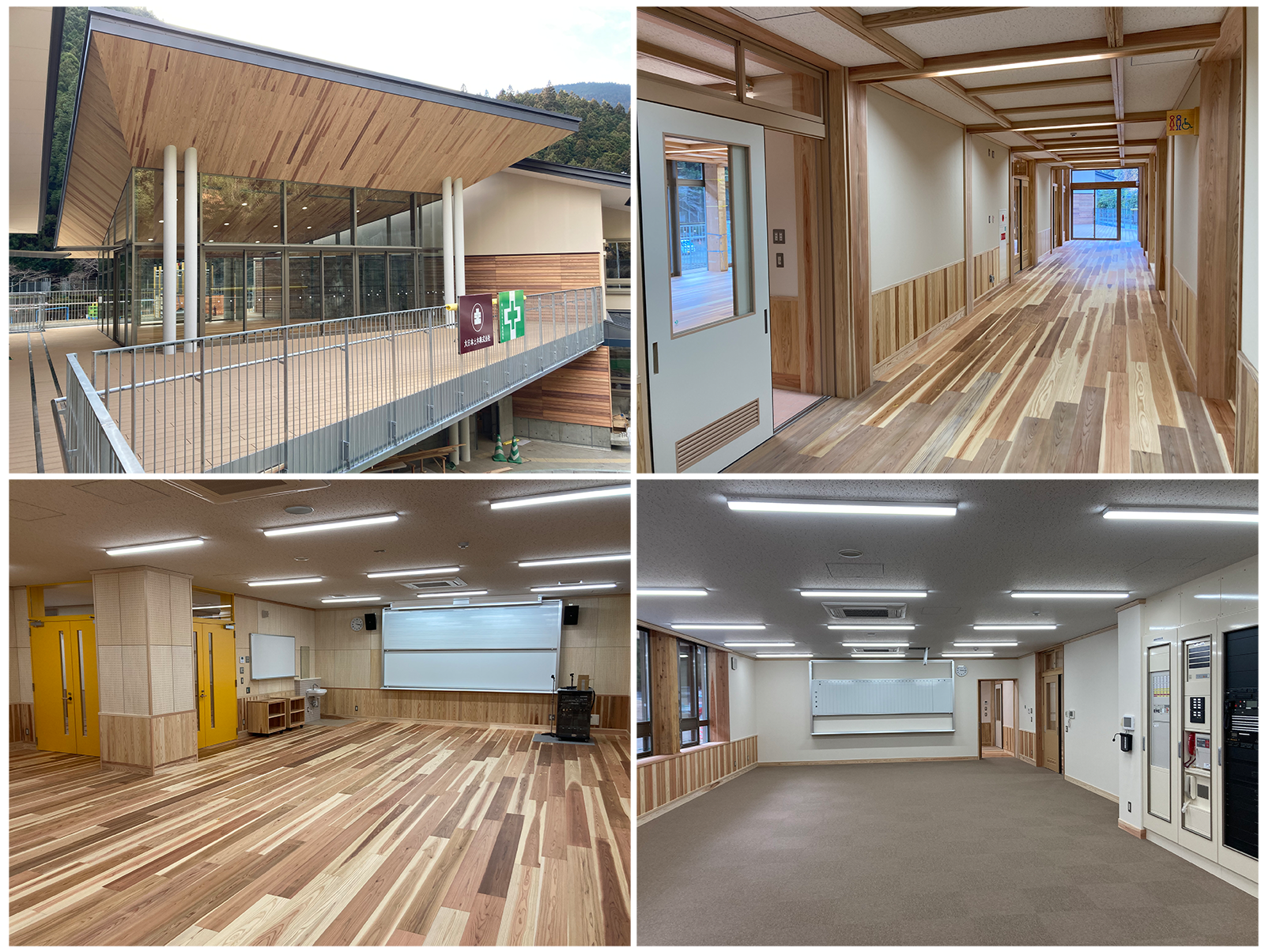

左上:保育園舎から体育館 右上:保育園舎 左下:校舎 右下:体育館
左上:校舎1階昇降口 右上:校舎普通教室 左下:校舎保健室 右下:校舎昇降口
左上:園舎ほふく室 右上:園舎職員室 左下:園舎5歳児室 右下:園舎2階ランチルーム

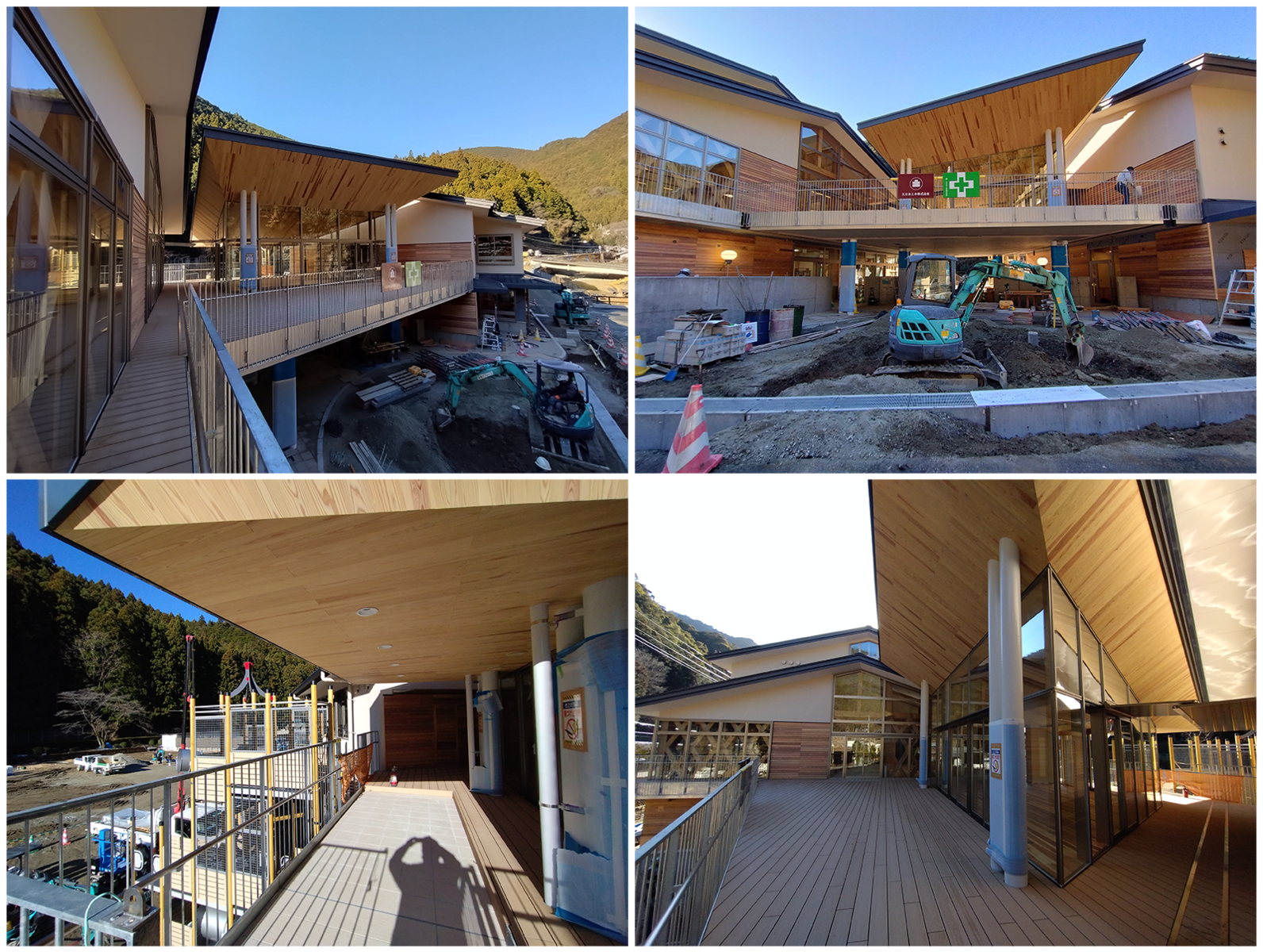

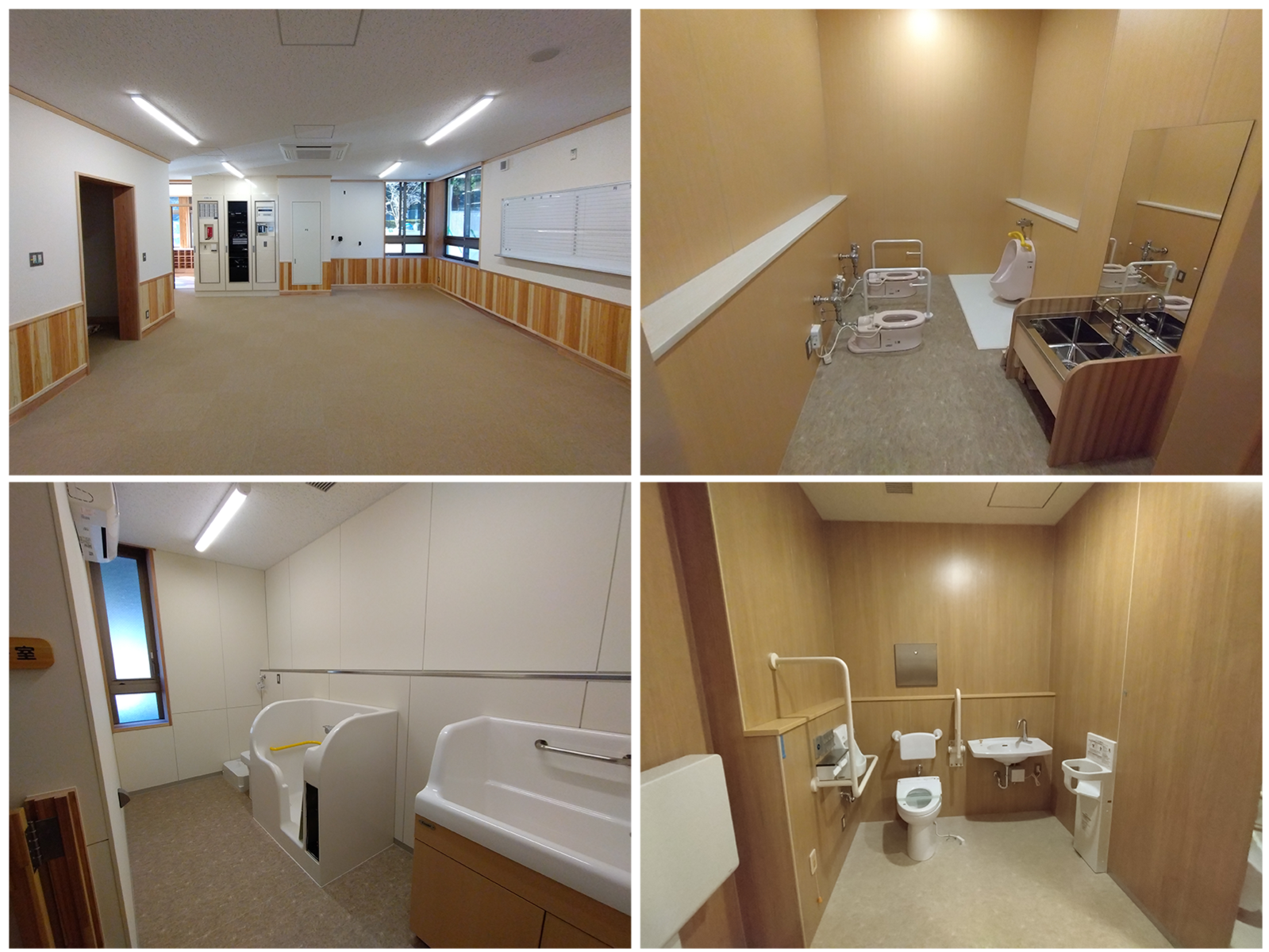

令和6年1月31日の様子

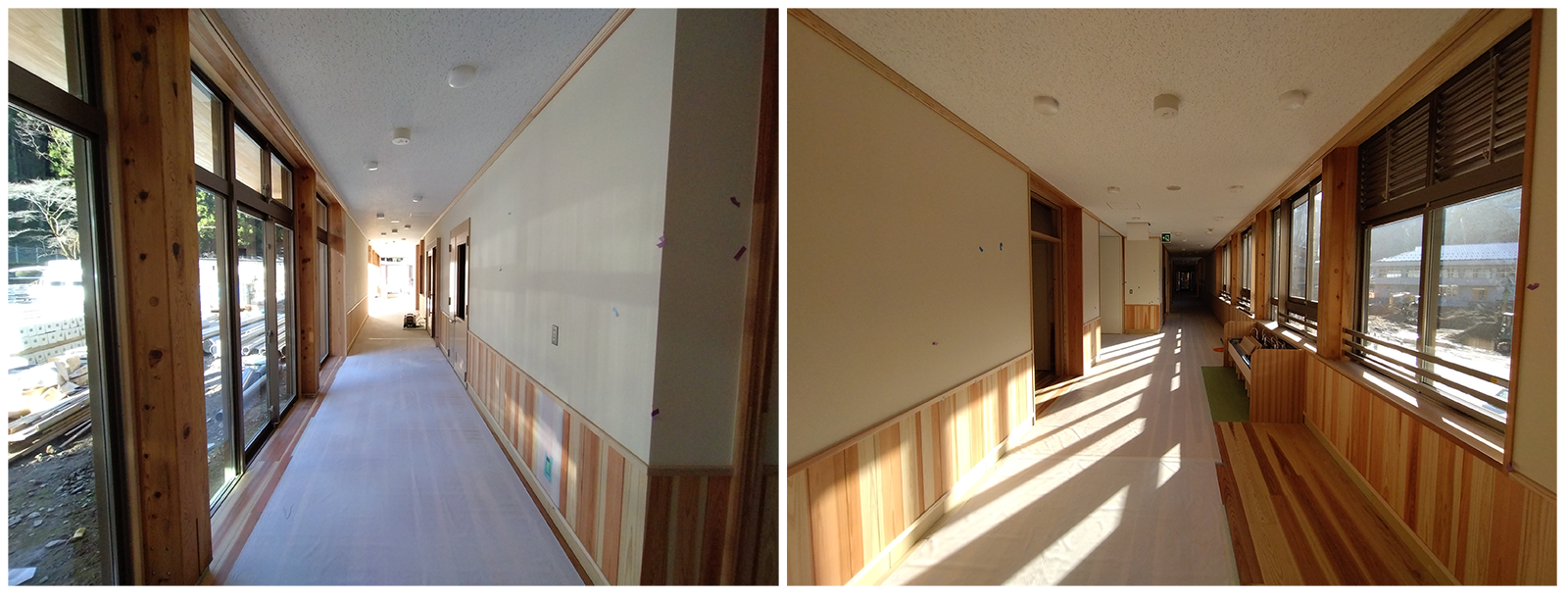

左上:テラス 右上:校舎2階テラス側廊下 左下:校舎1階音楽室 右下:校舎職員室

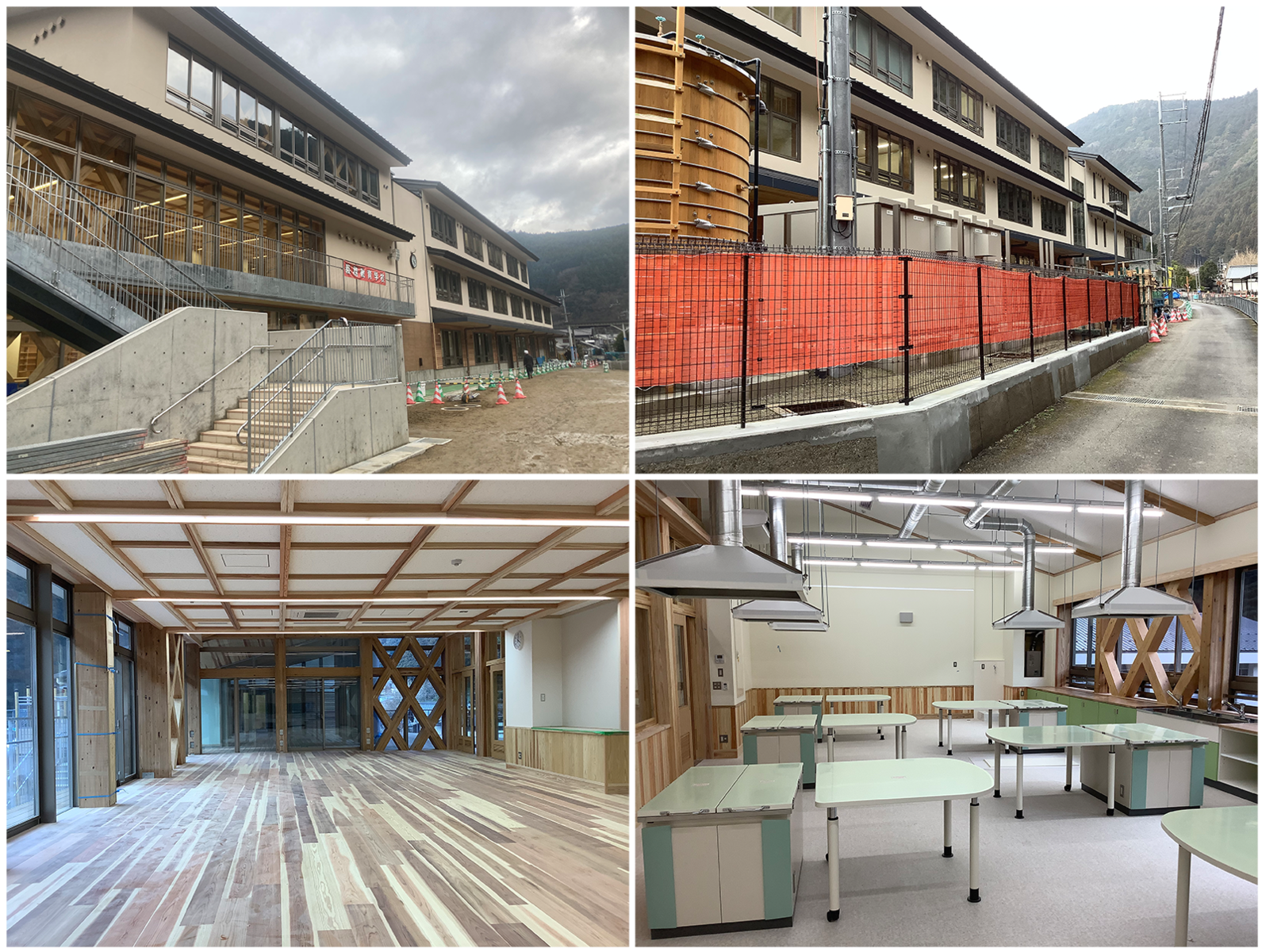

令和6年1月19日の様子

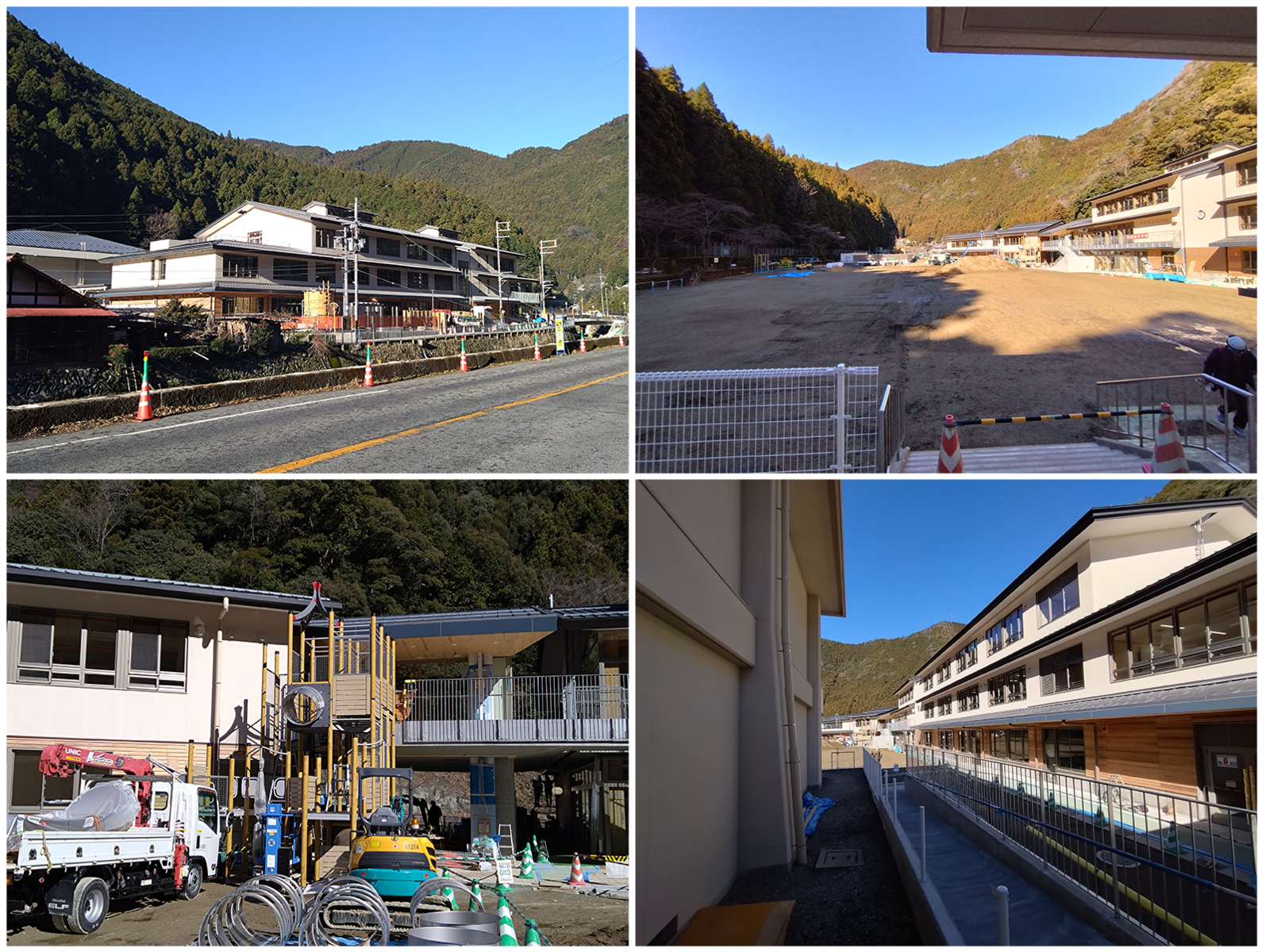

左上:校庭から校舎を望む 右上:貯水タンク(左)と電気設備(右)
左下:校舎2階ランチルームから望むかわかみテラス 右下:校舎3階家庭科室

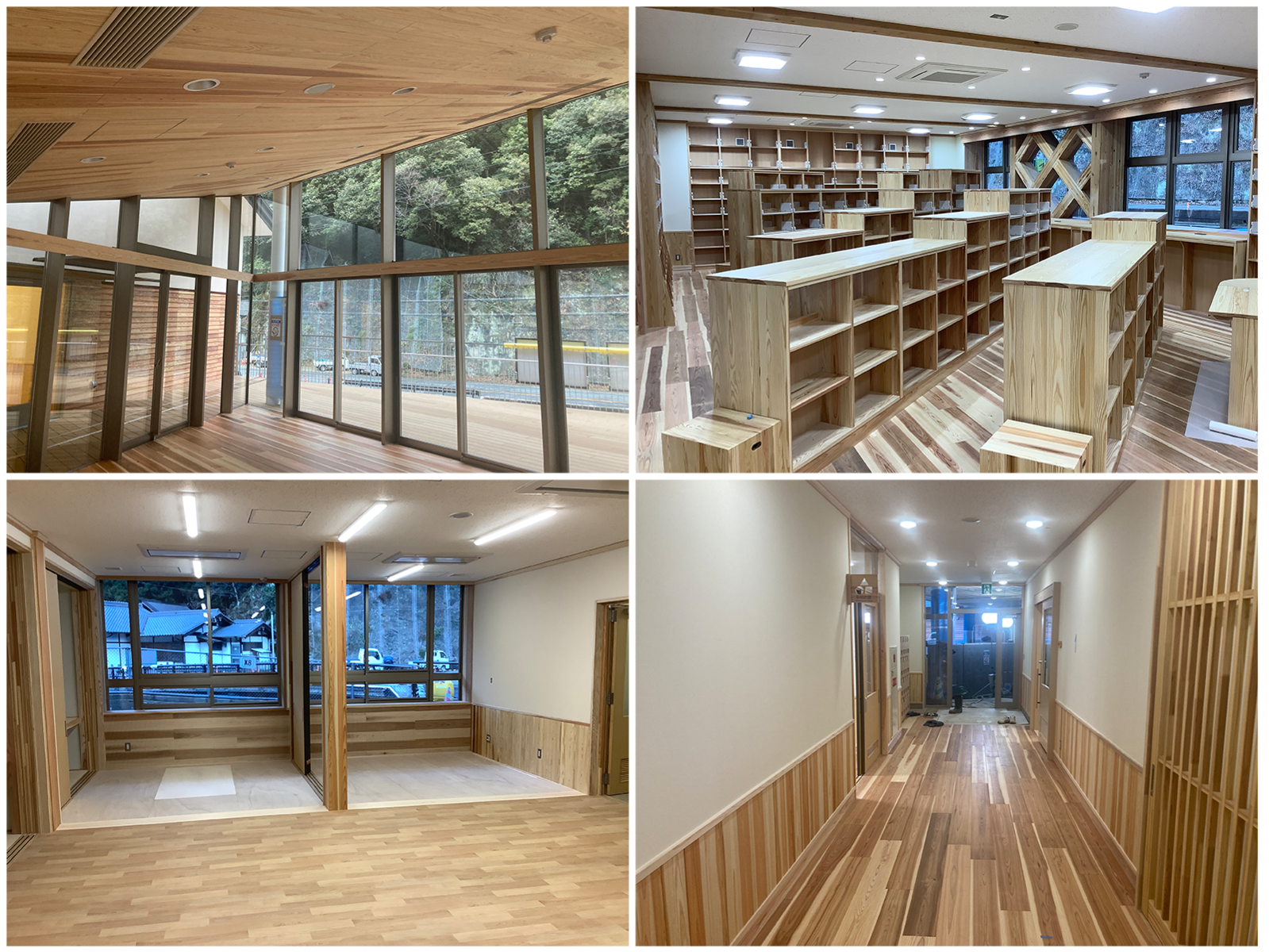

左上:かわかみテラス内部から望む校庭 右上:校舎1階図書室
左下:園舎1階ほふく室 右下:園舎1階廊下から望むピロティ
令和6年1月17日の様子
左下:かわかみテラスに接続する大型遊具
左上:保育園職員室 その他:保育園施設
上:かわかみテラス 左下かわかみテラスに接続する大型遊具 左下:かわかみテラスから望む園舎
令和6年1月12日 クラウドファンディング第3弾のご報告とお礼
令和5年11月1日から、「川上産材の木造校舎で『つながる』子育て支援」と題しまして
クラウドファンディング第3弾を実施しておりました。
おかげさまで、28名の方から1,100,000円のご支援をいただきました。
お寄せいただいた寄付金は、かわかみテラスに接続する大型遊具を始め、園庭や子育て支援に
活用させていただきます。
尚、村では引き続き、ふるさと納税などにより、村の子育てや教育に対するご寄付を募っております。
詳しくは川上村総務税務課にお問い合わせください。
総務税務課 0746-52-0111
ふるさと納税 https://www.vill.kawakami.nara.jp/_k/furusato/
企業版ふるさと納税 https://www.vill.kawakami.nara.jp/life/docs/2023021400015/
子育てガイド https://www.vill.kawakami.nara.jp/life/kosodate-guide/

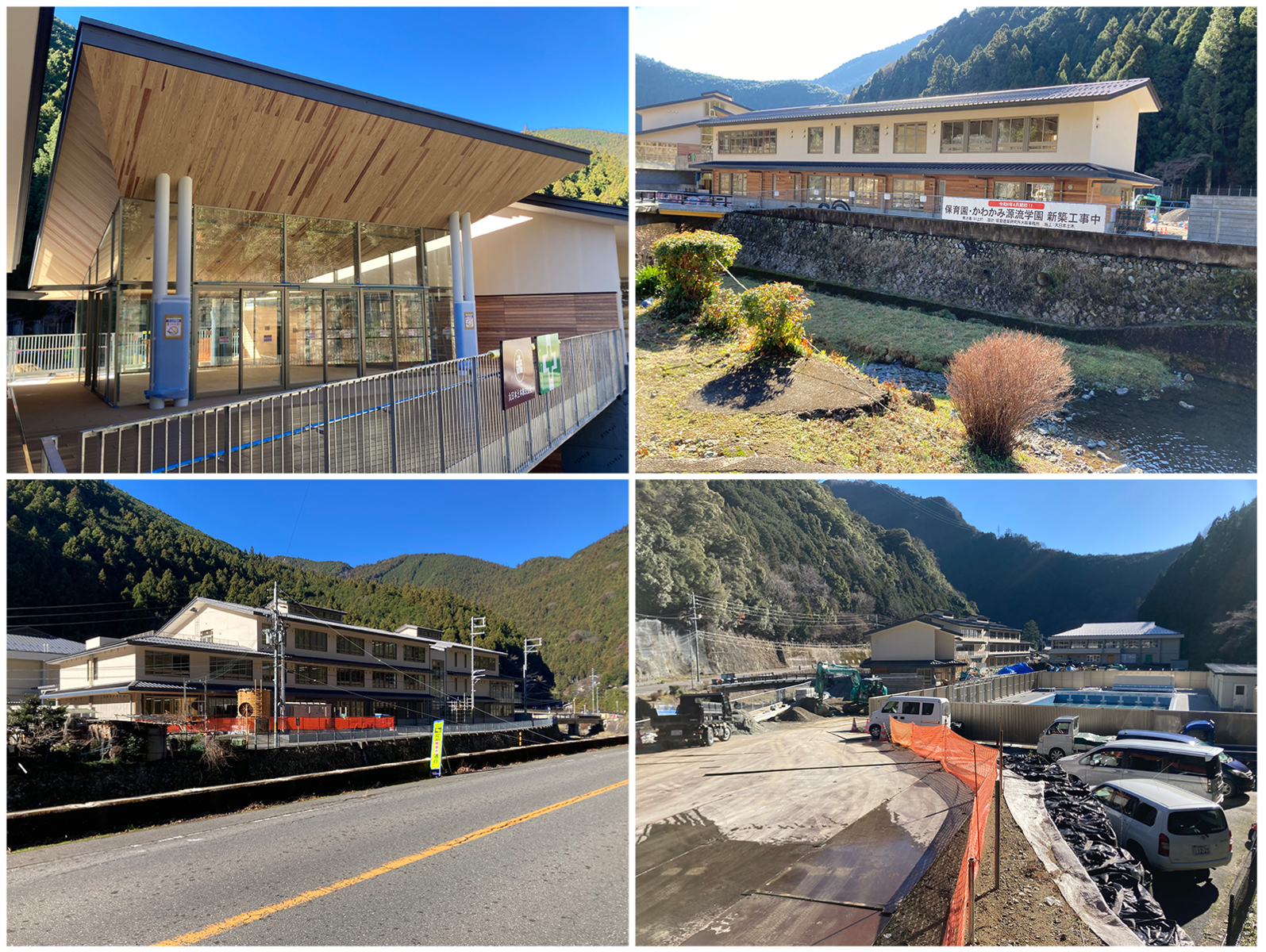

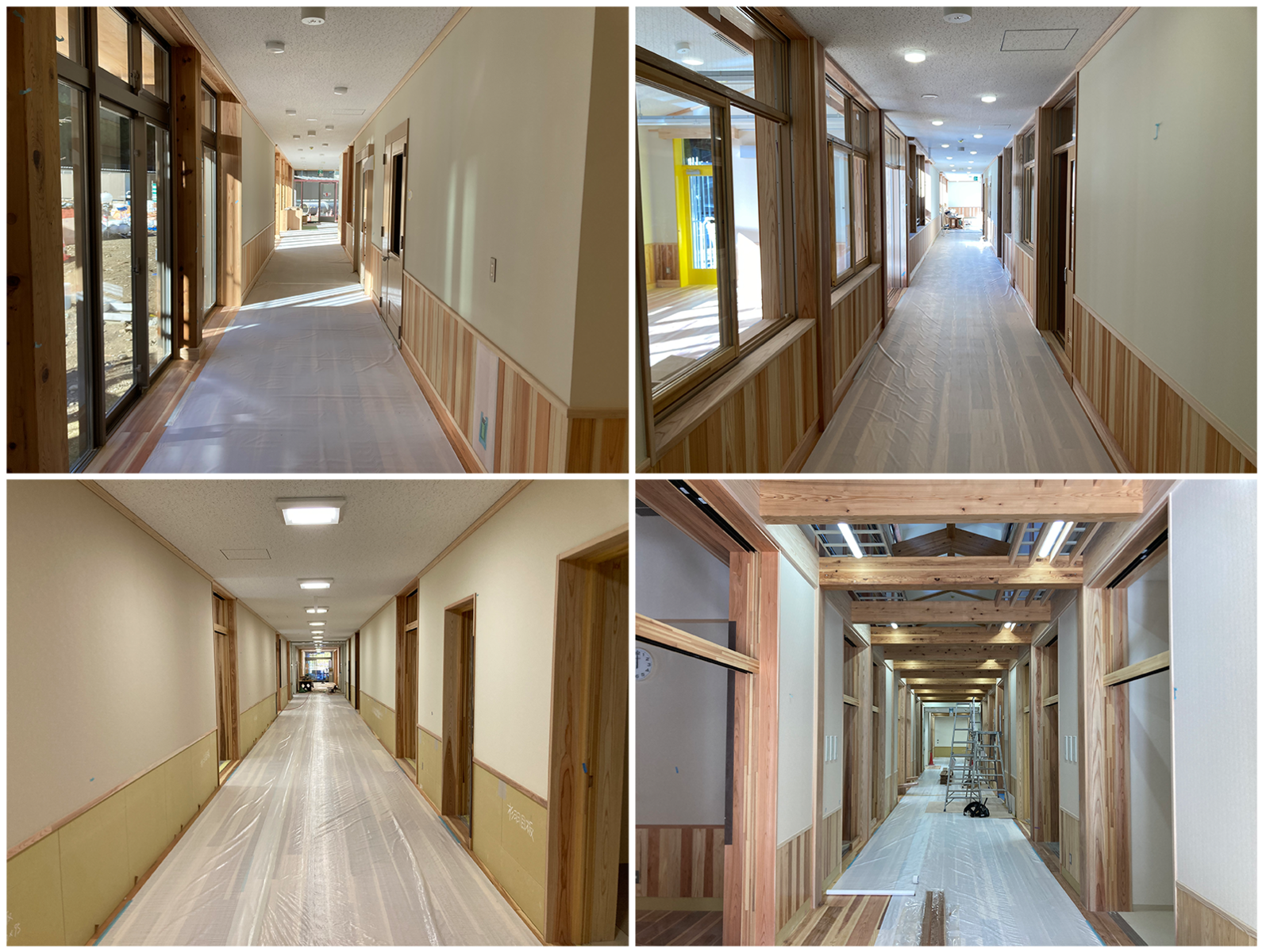

令和6年1月5日の様子
左上:かわかみテラス 右上:園舎 左下:校舎 右下:遠景
左上:園舎1階廊下 右上:園舎2階廊下 左下:校舎1階廊下 右上:校舎3階廊下

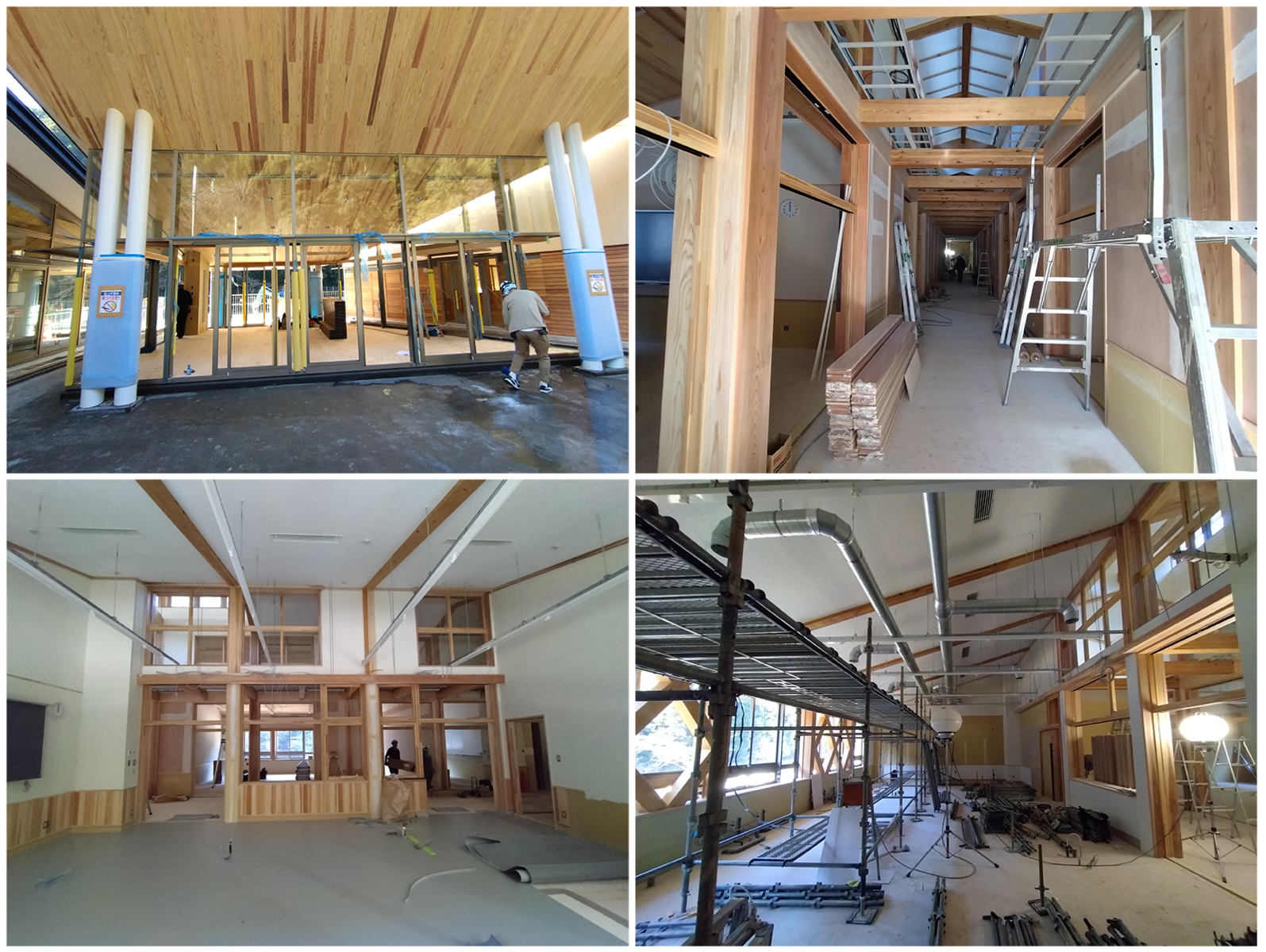

令和5年12月20日の様子

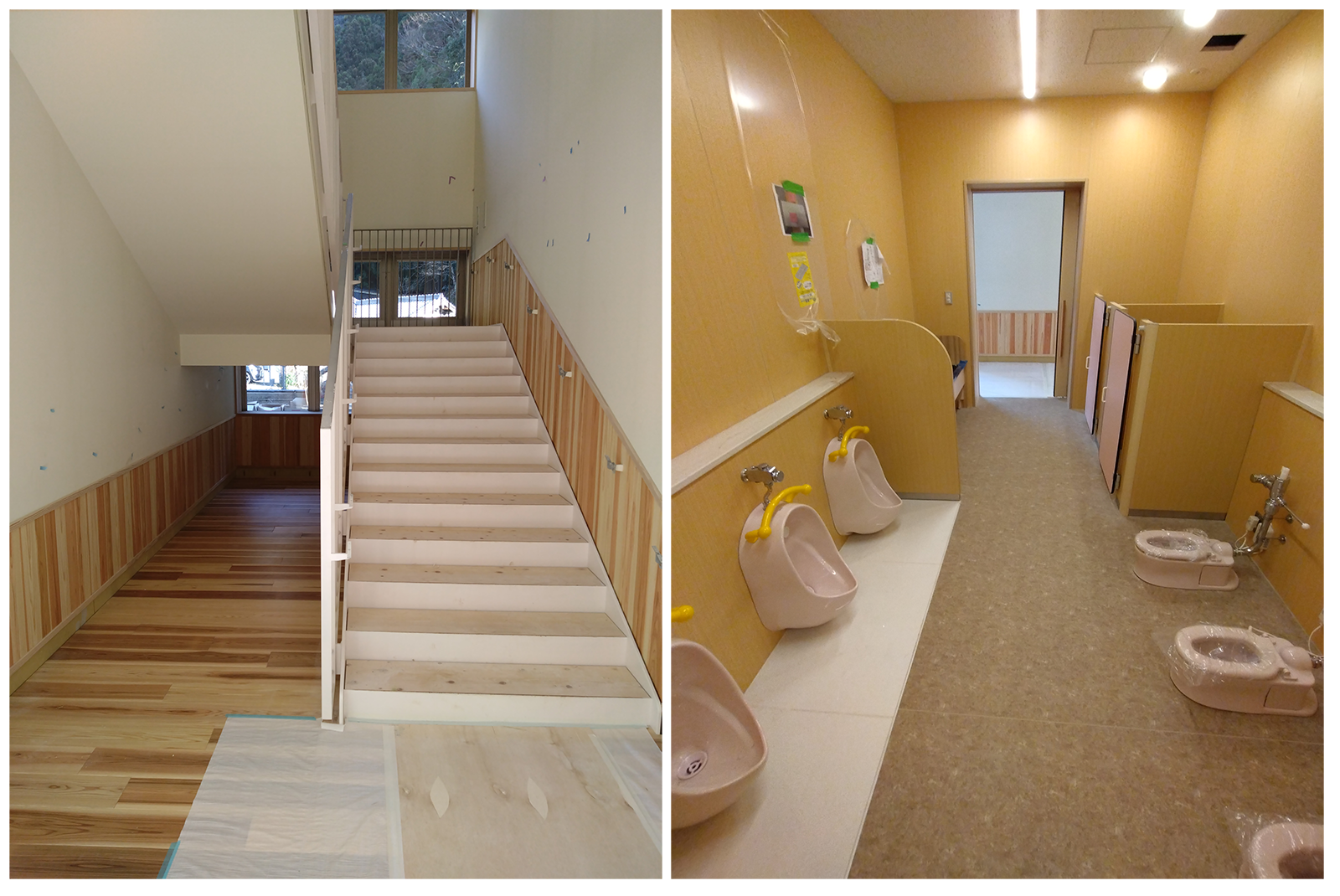

左:園舎階段 右:園舎園児用トイレ
左:園舎1階廊下 右園舎2階廊下
左上:かわかみテラス 右上:校舎3階廊下 左下:校舎3階教室 右下:校舎3階家庭科室

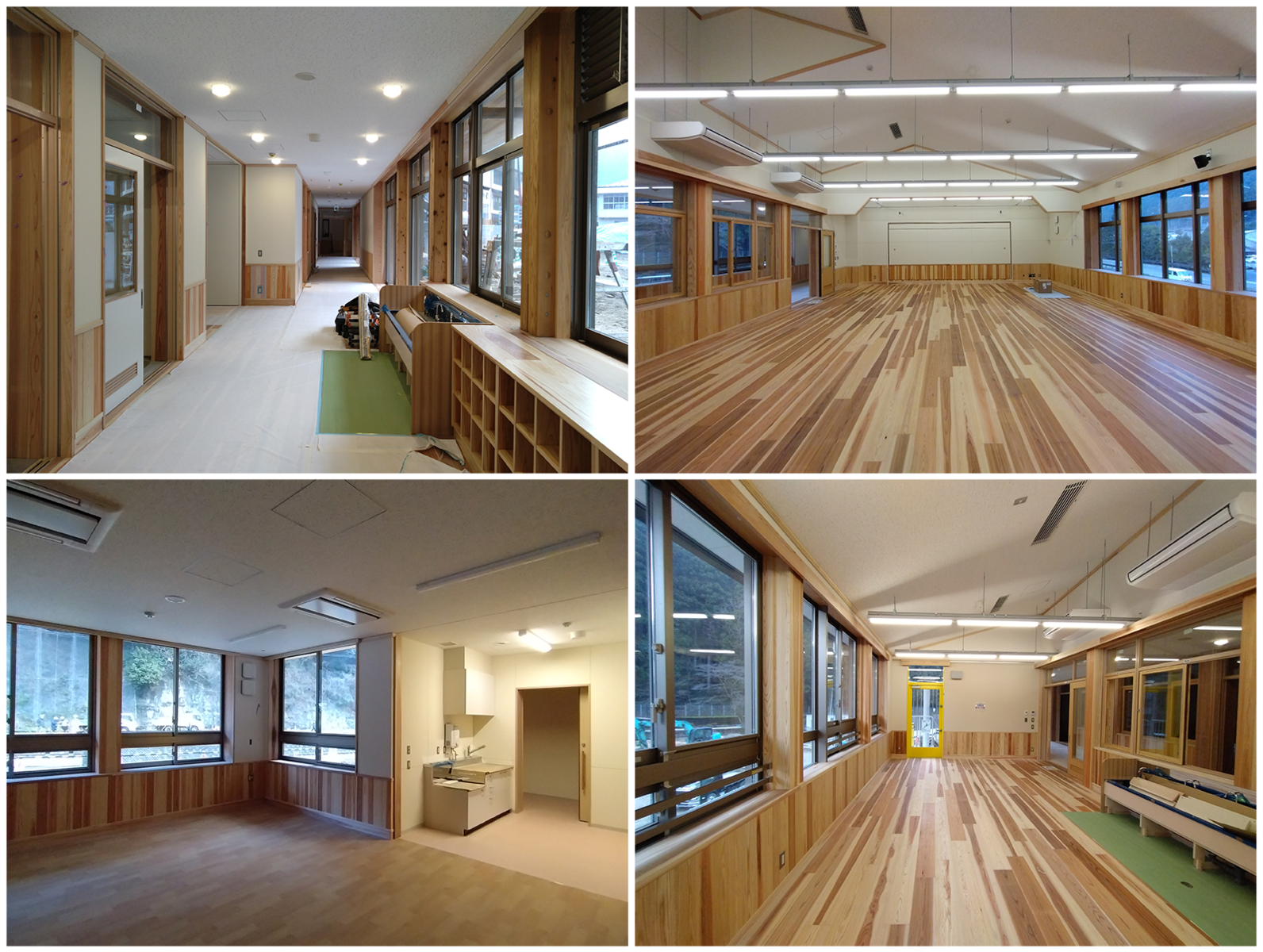

令和5年12月7日の様子
左上:園舎入り口 右上:園舎2階遊戯室
左下:園舎1階多目的室(こどもセンターあま☆ごん) 右下:園舎2階ランチルーム
左上:校舎2階多目的室 右上:校舎2階技術室 左下:校舎3階家庭科室 右上:校舎教室
令和5年12月1日の様子

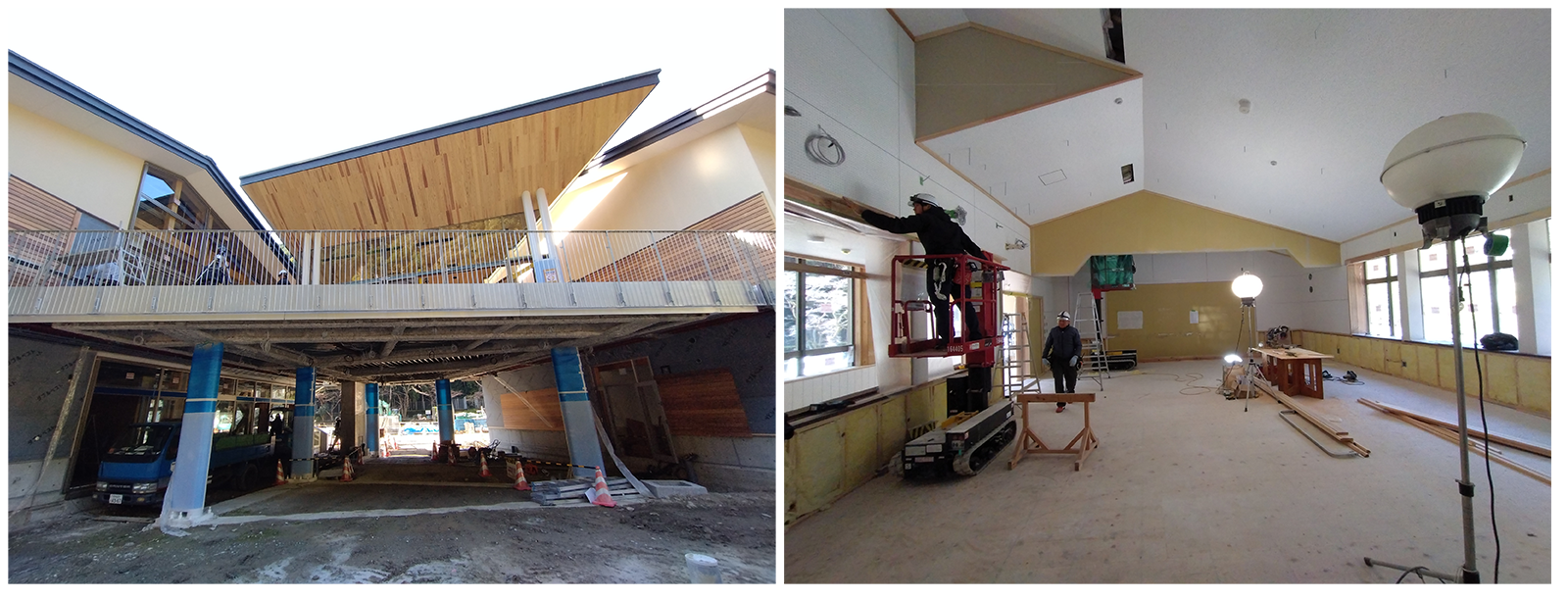

令和5年11月11日の様子

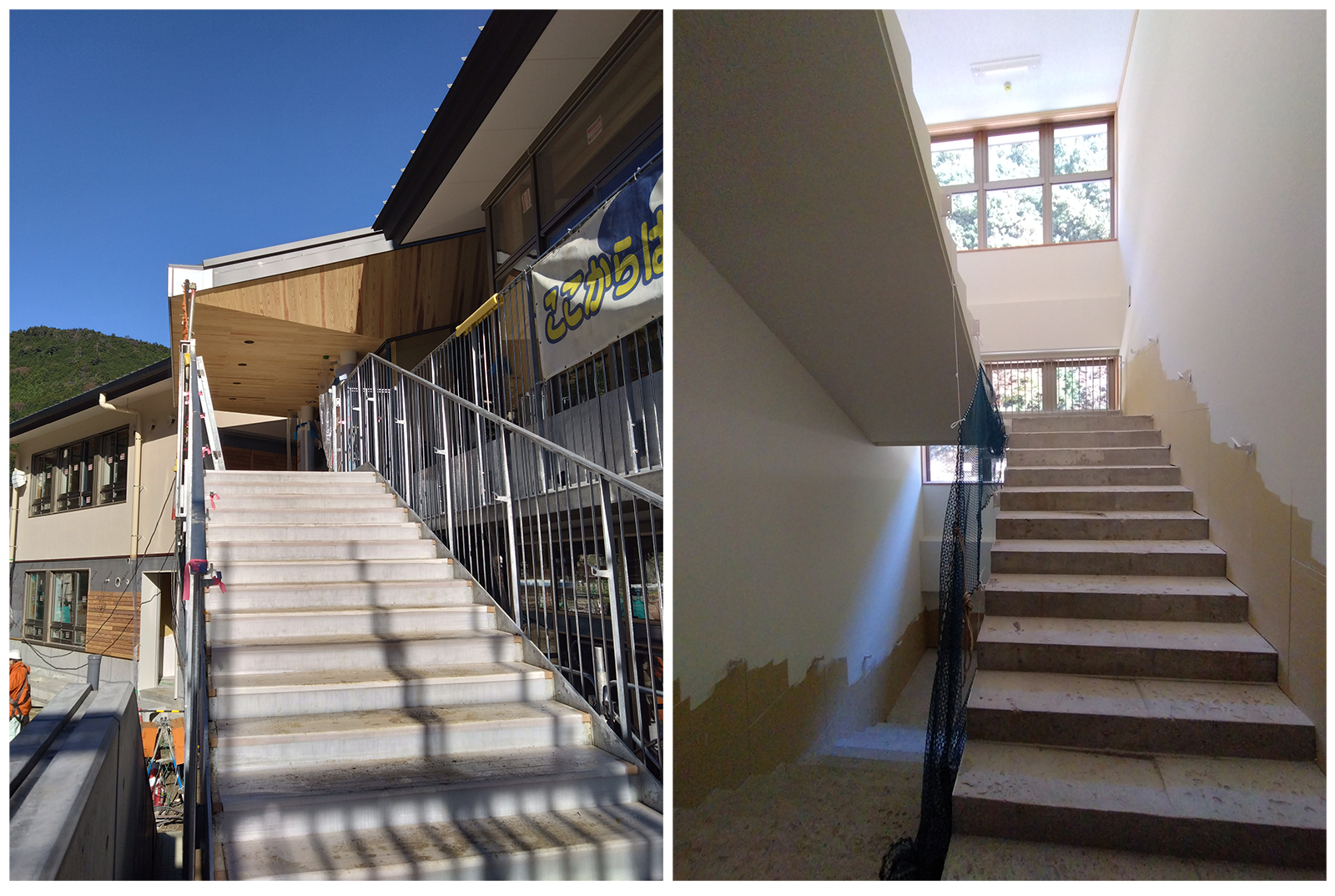

左:上部 かわかみテラス 下部 ピロティ 右:園舎2階遊戯室
左:かわかみテラスにつながる校庭側階段 右:校舎階段
クラウドファンディング第3弾はじめました。ご支援よろしくお願いします!
https://www.satofull.jp/projects/business_detail.php?crowdfunding_id=330

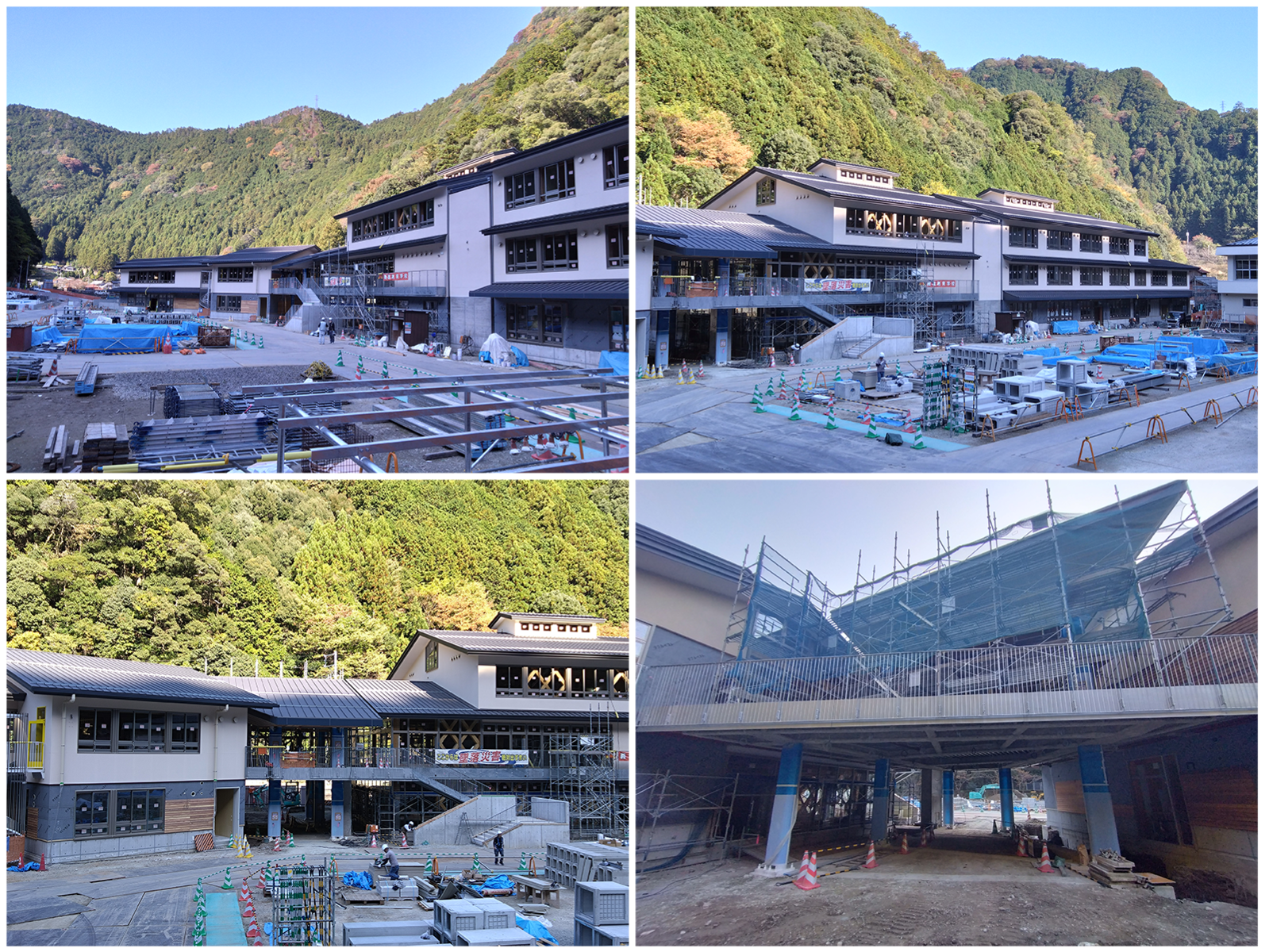

令和5年11月1日の様子
令和5年10月19日の様子

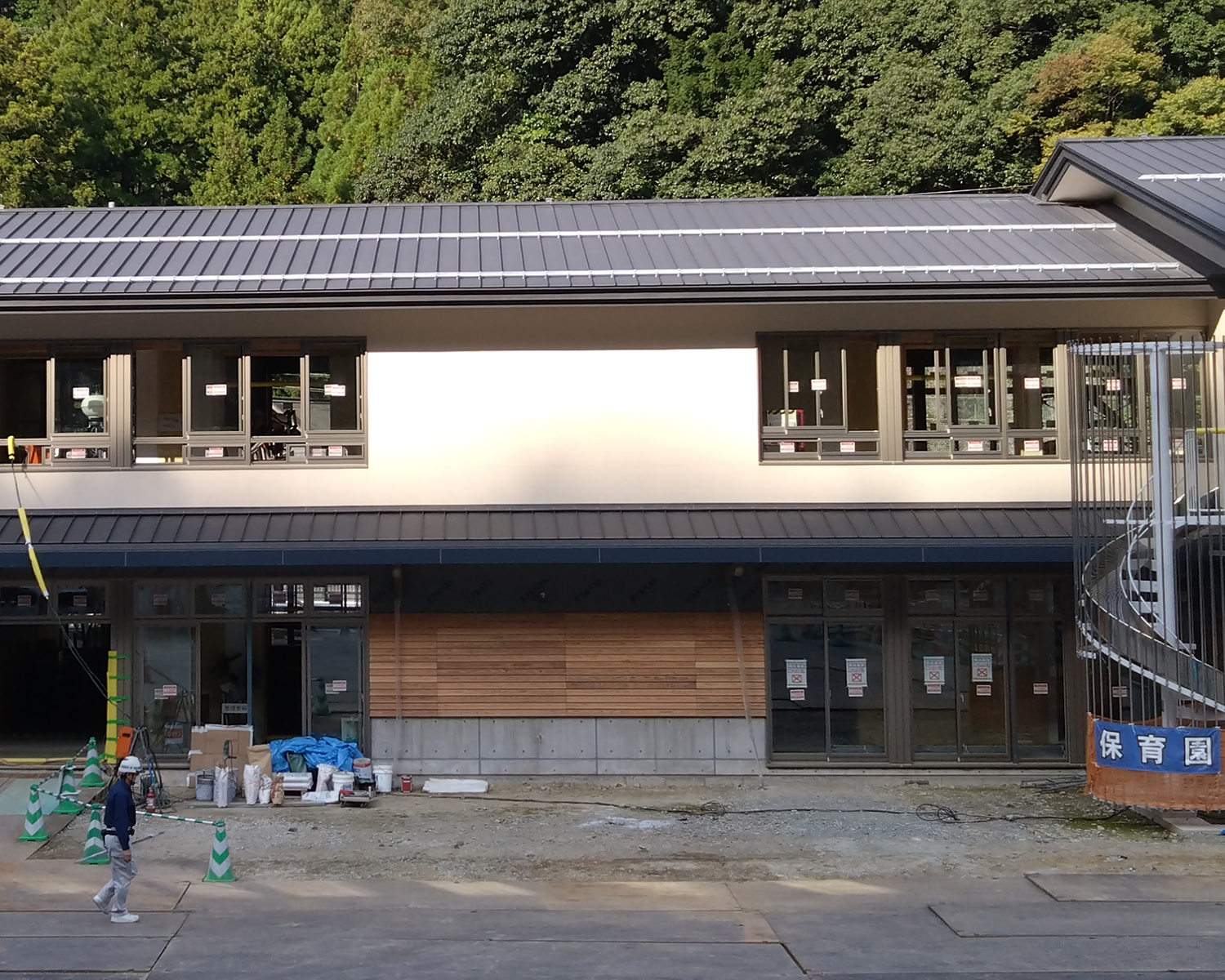

保育園棟の仮設足場(グラウンド側)が外れ、1階の外壁に杉板下見板張りが取付けられています

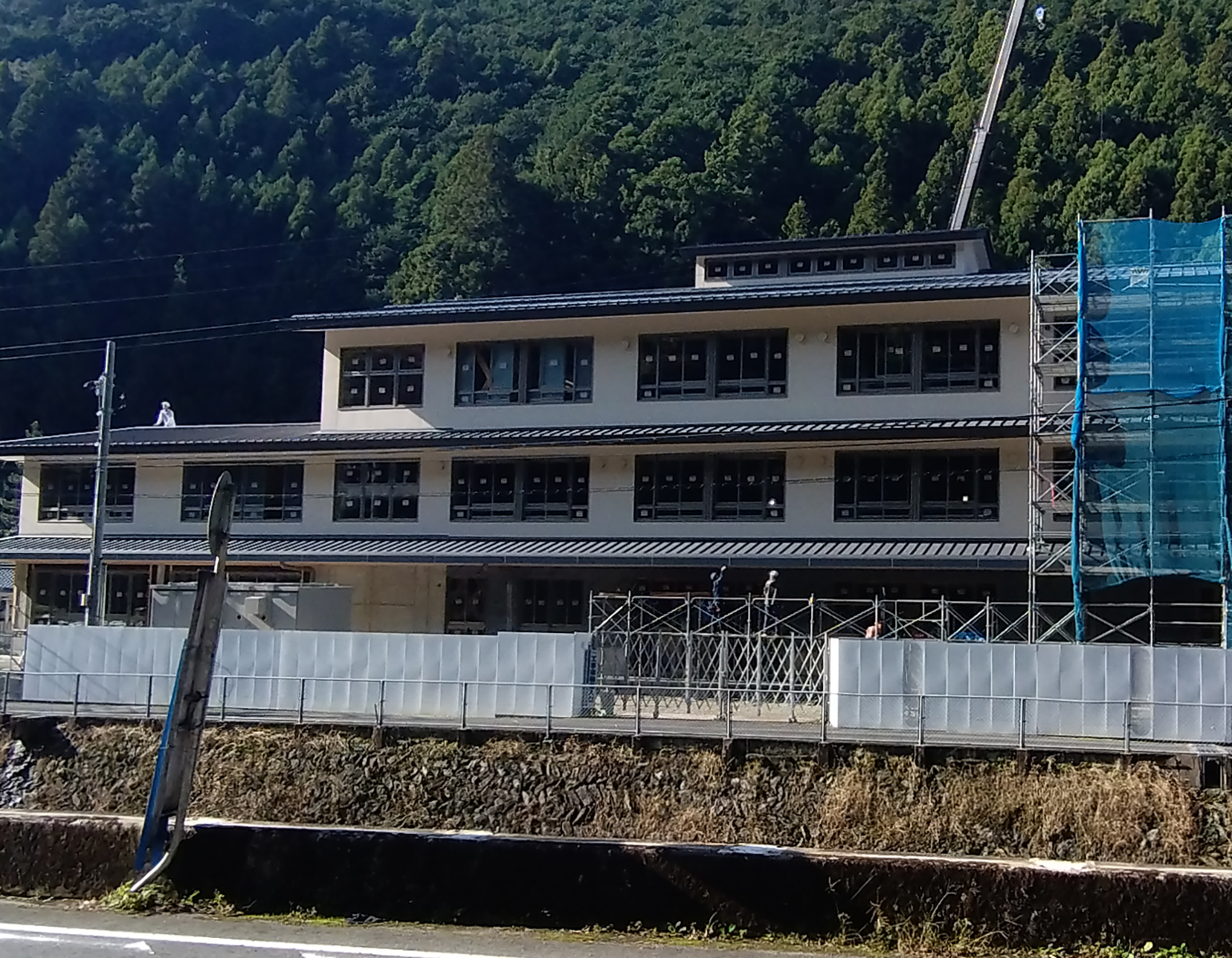

義務教育学校棟の仮設足場(国道側)も外れ外観の様子が見えてきました

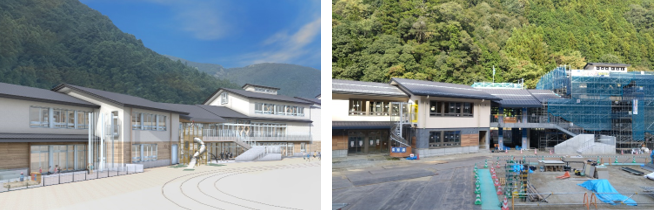

パースに近づいてきました

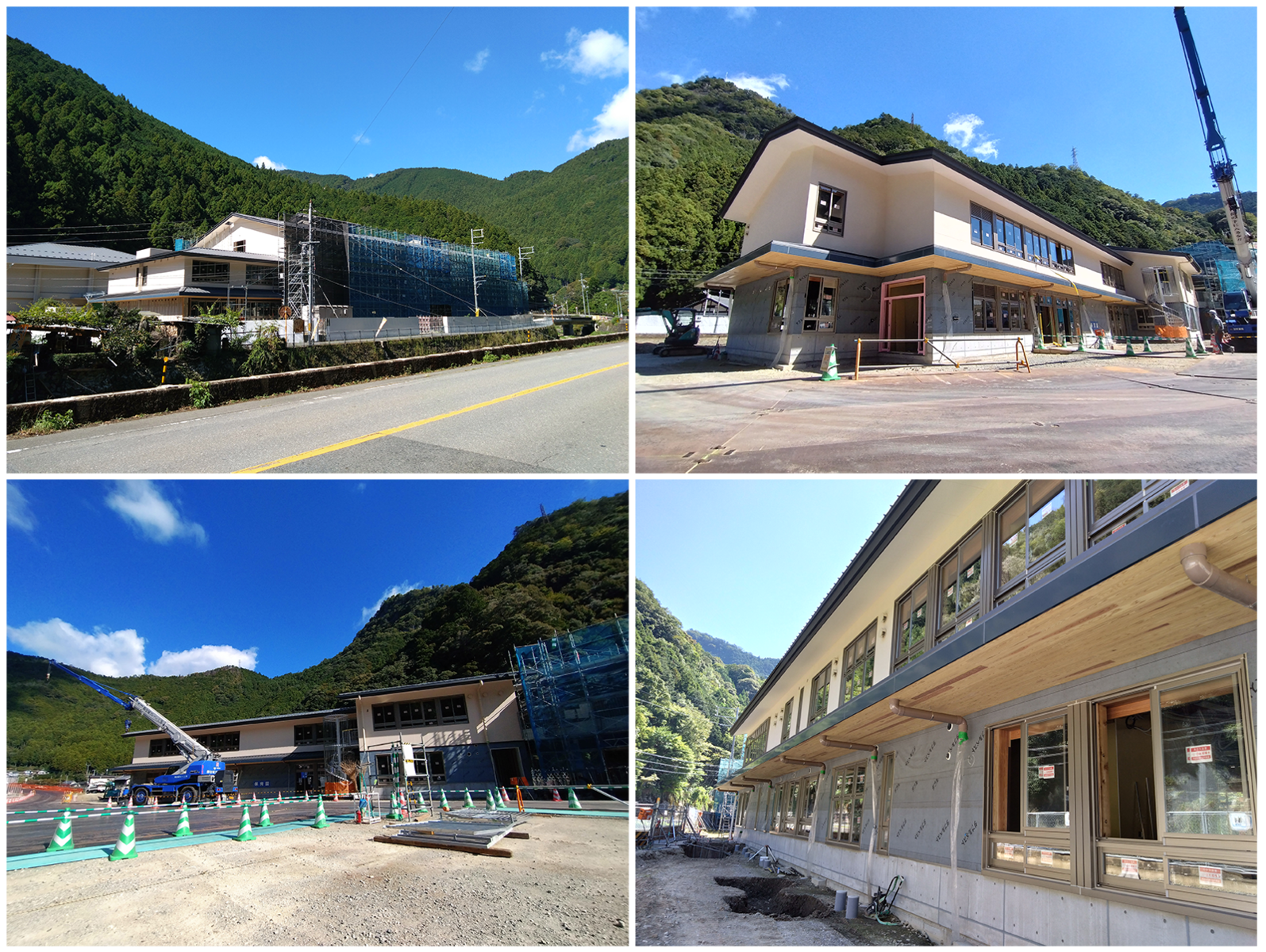

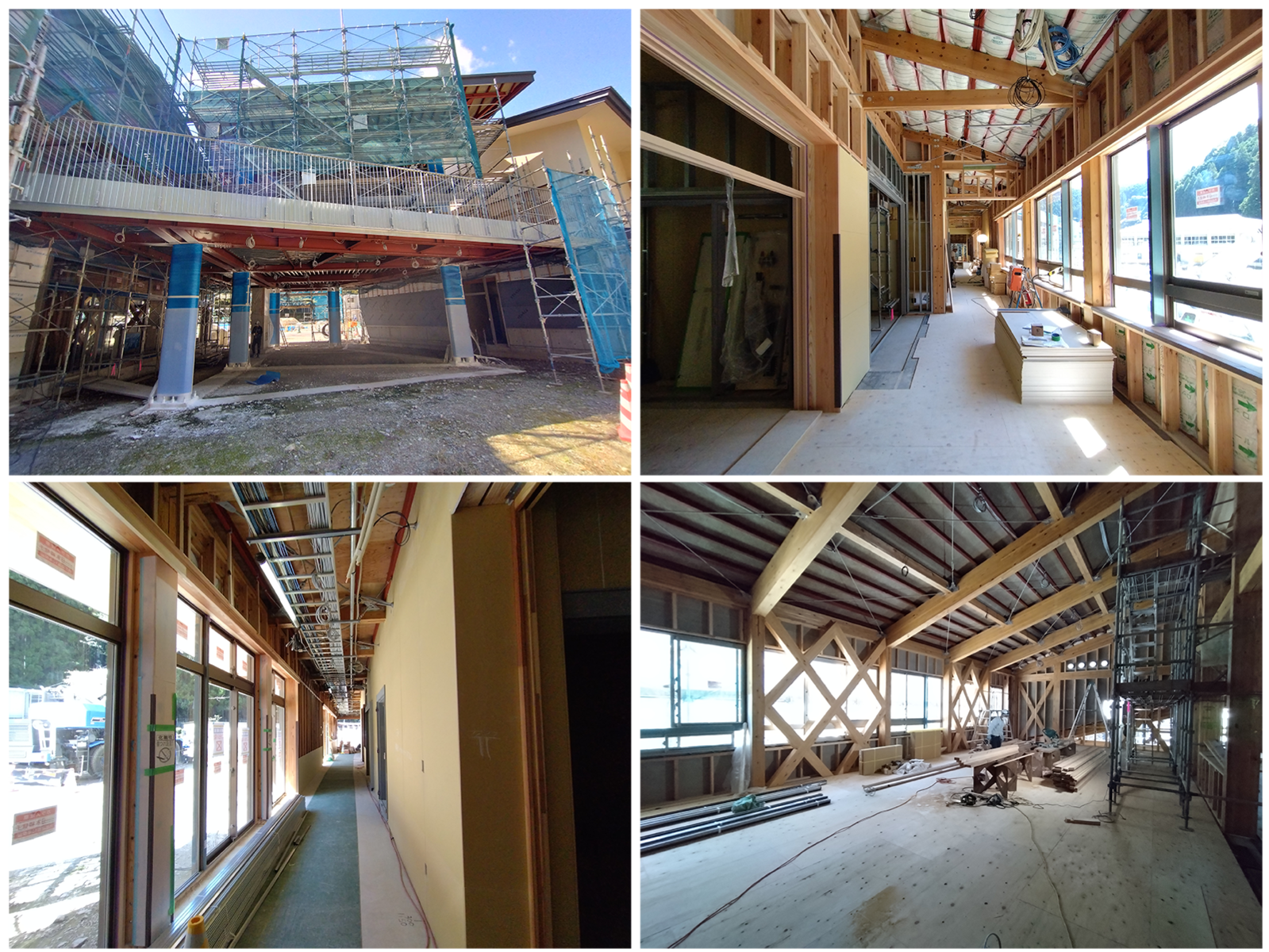

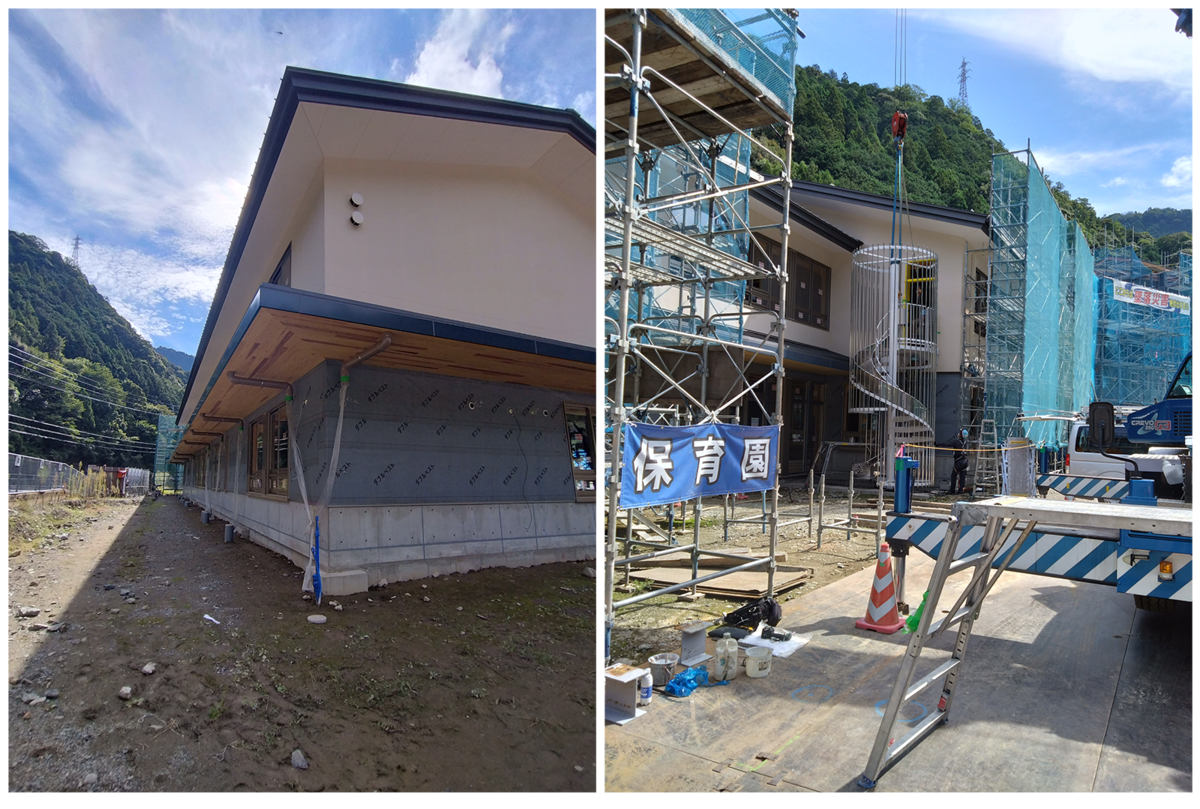

令和5年9月29日の様子

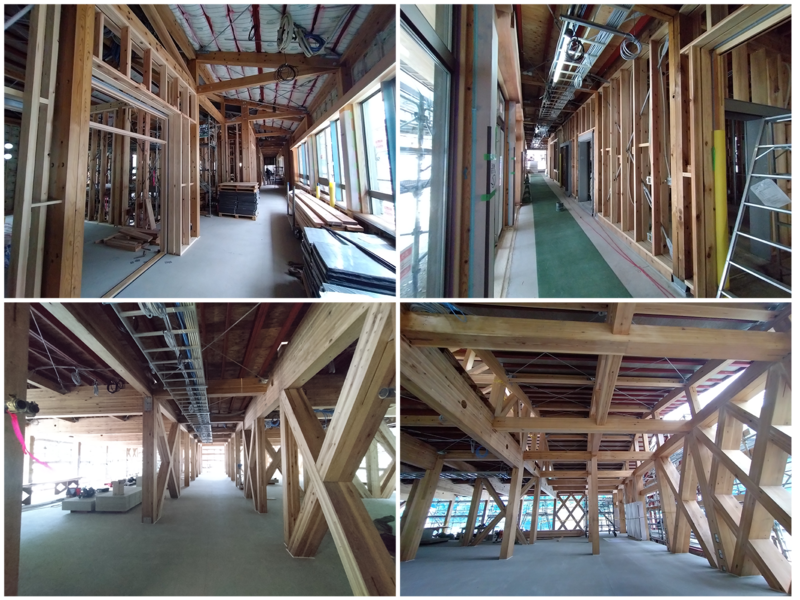

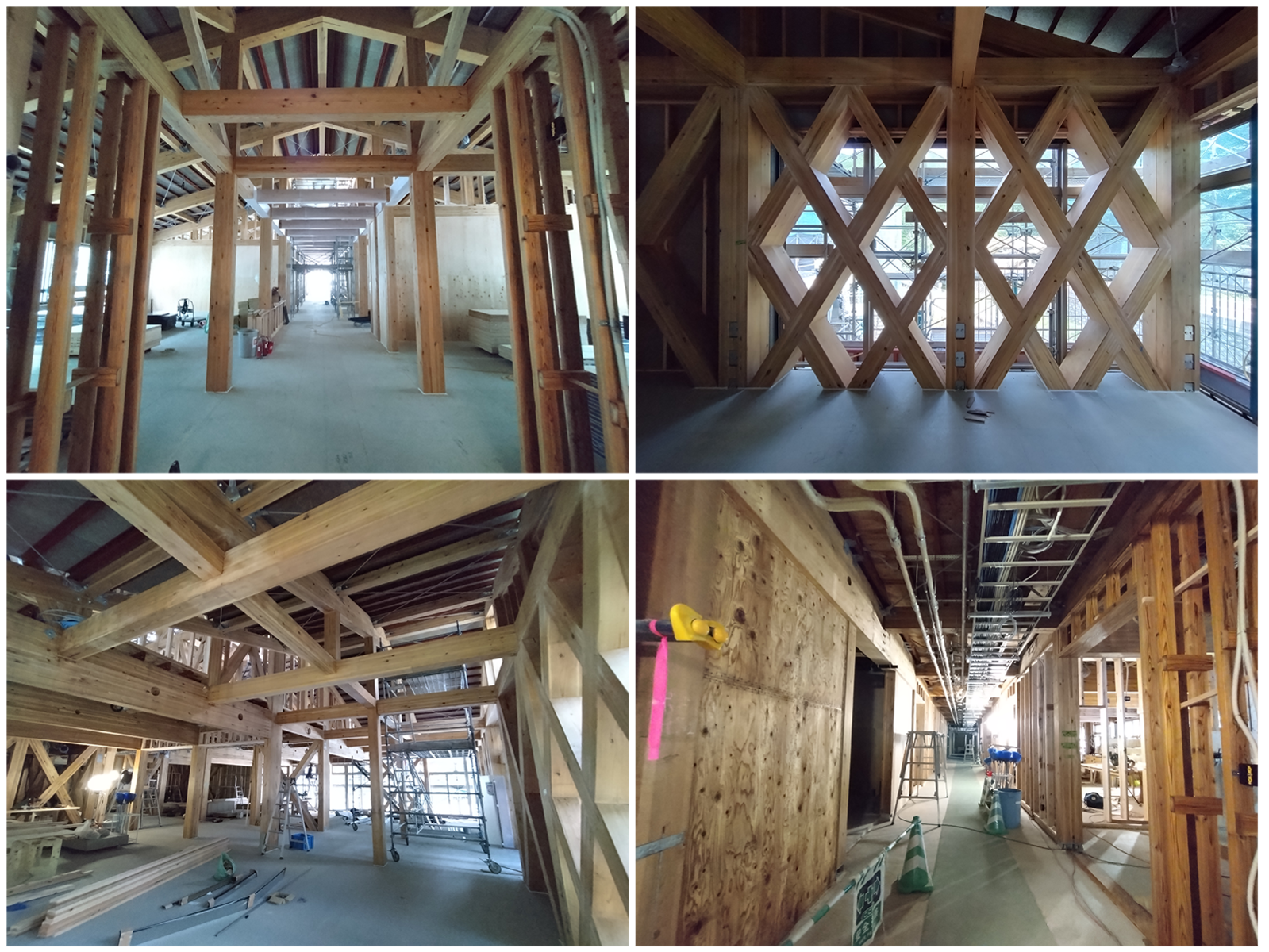

令和5年9月15日の様子

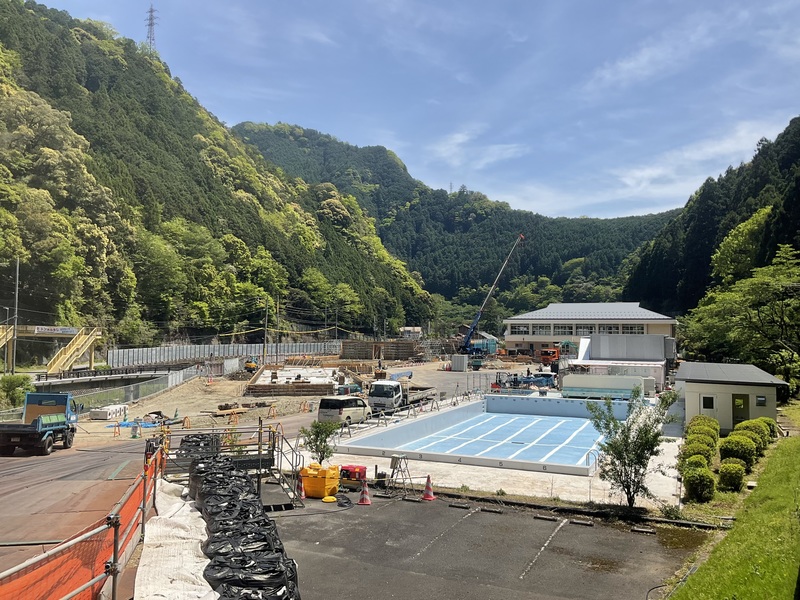

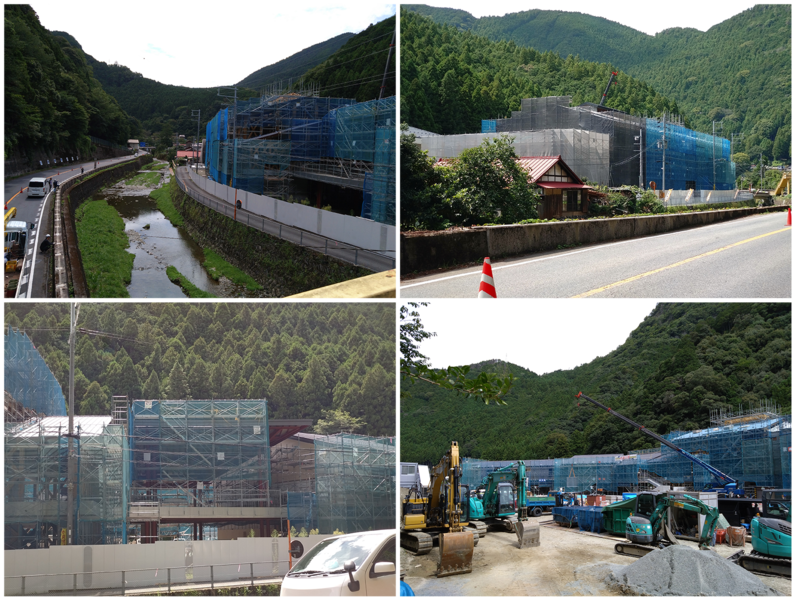

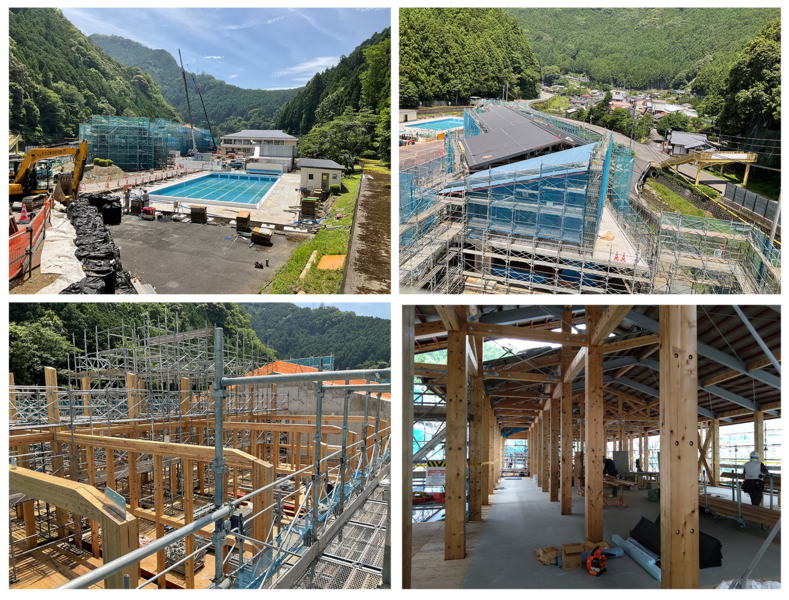

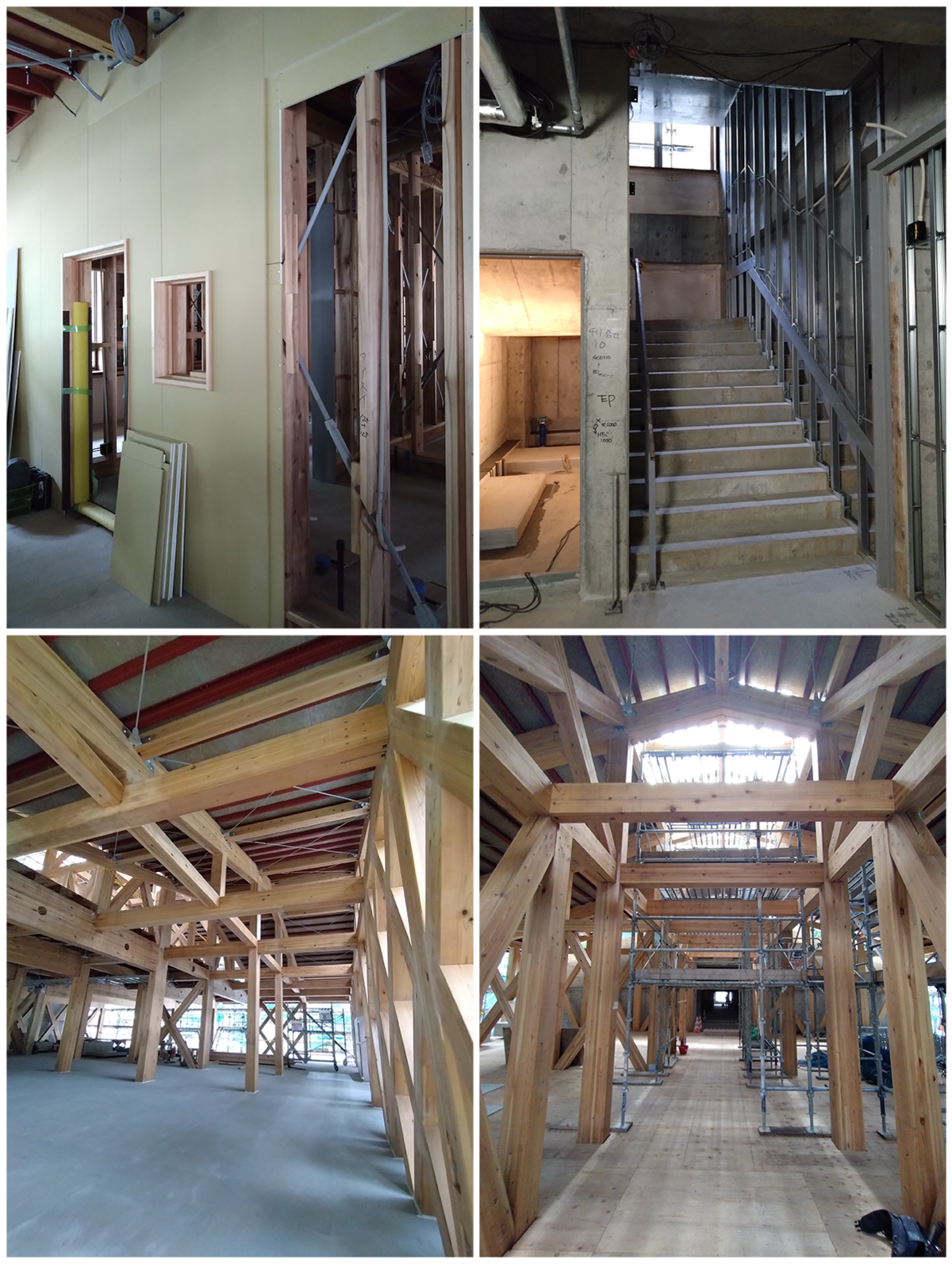

令和5年8月31日の様子

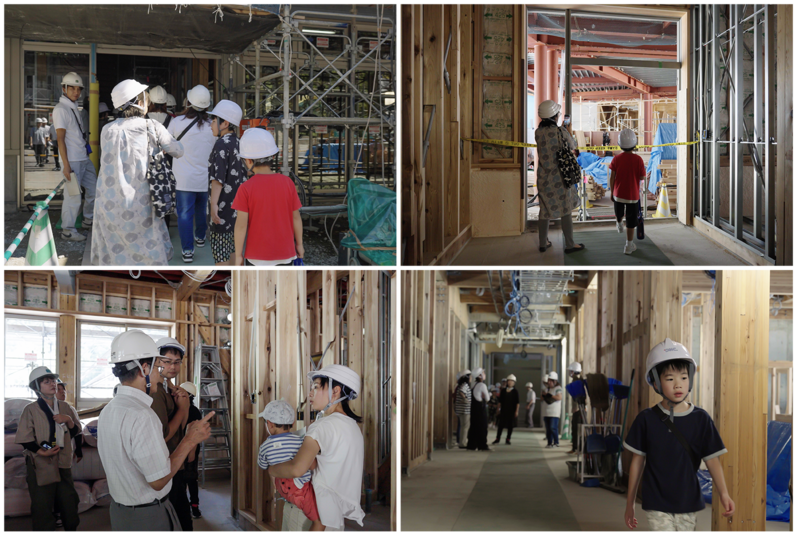

令和5年8月27日 保育園児、小学生、中学生及びその保護者を対象とした見学会
令和5年8月19日 クラウドファンディング第2弾のご報告とお礼
令和5年6月1日から、「樹齢400年生の吉野杉で制作した『室名札』で自然循環を学ぶ」と題しまして
クラウドファンディング第2弾を実施しておりました。
おかげさまで、32名の方から1,020,000円のご支援をいただきました。
お寄せいただいた寄付金は、新しい校舎及び園舎の室名札制作に活用させていただきます。
尚、村では引き続き、ふるさと納税などにより、村の子育てや教育に対するご寄付を募っております。
詳しくは川上村総務税務課にお問い合わせください。
総務税務課 0746-52-0111
ふるさと納税 https://www.vill.kawakami.nara.jp/_k/furusato/
企業版ふるさと納税 https://www.vill.kawakami.nara.jp/life/docs/2023021400015/
子育てガイド https://www.vill.kawakami.nara.jp/life/kosodate-guide/
令和5年7月17日 建設進捗を動画で紹介

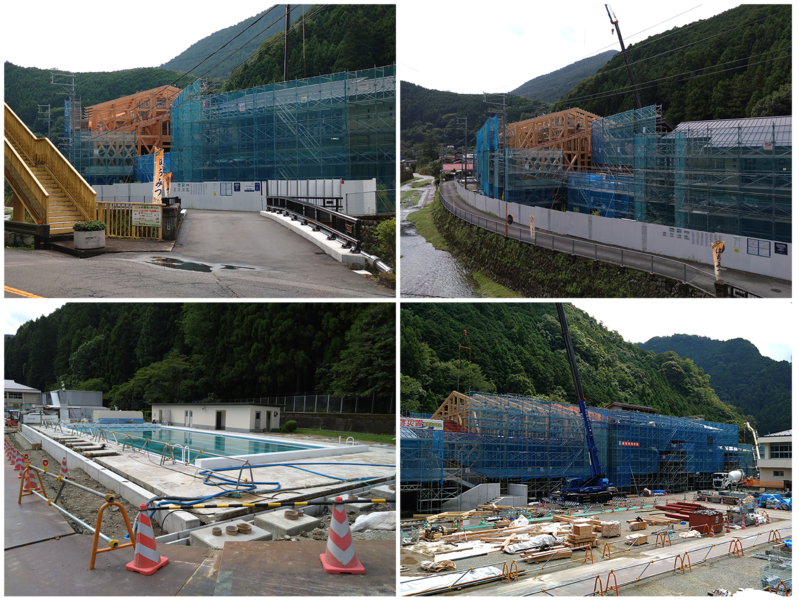

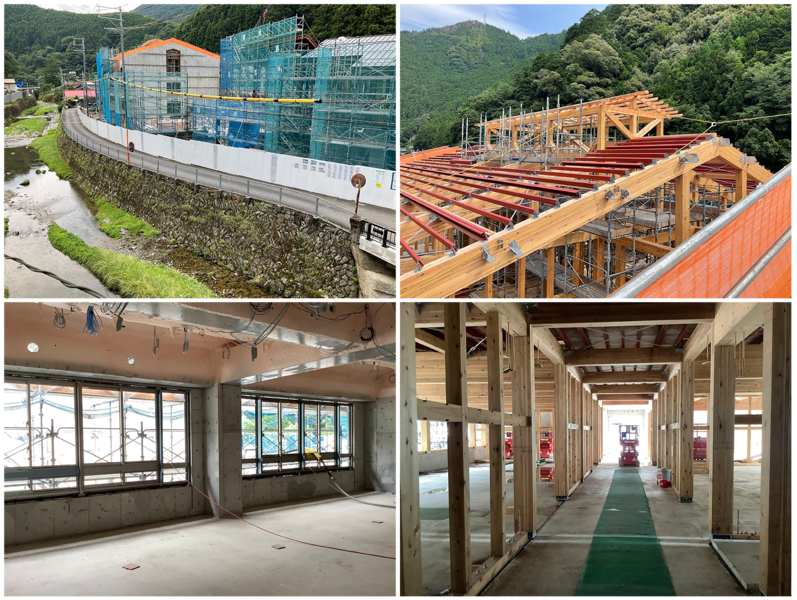

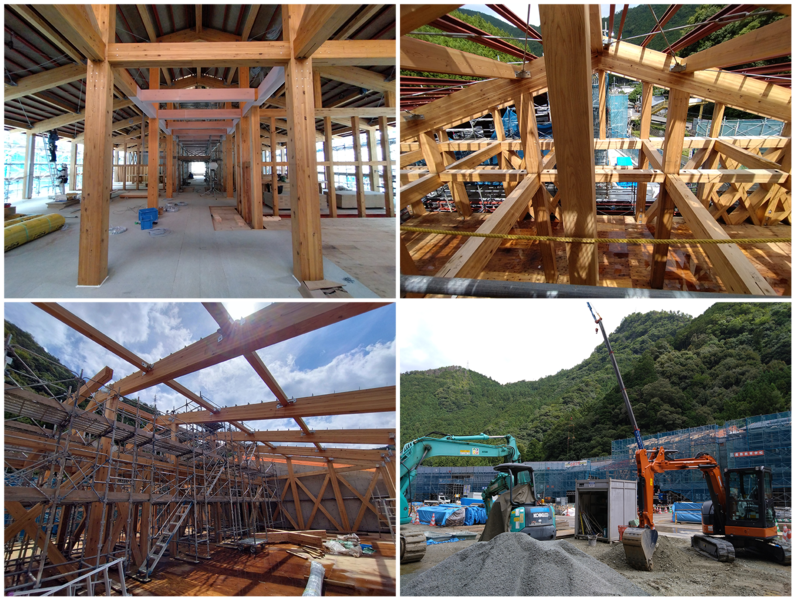

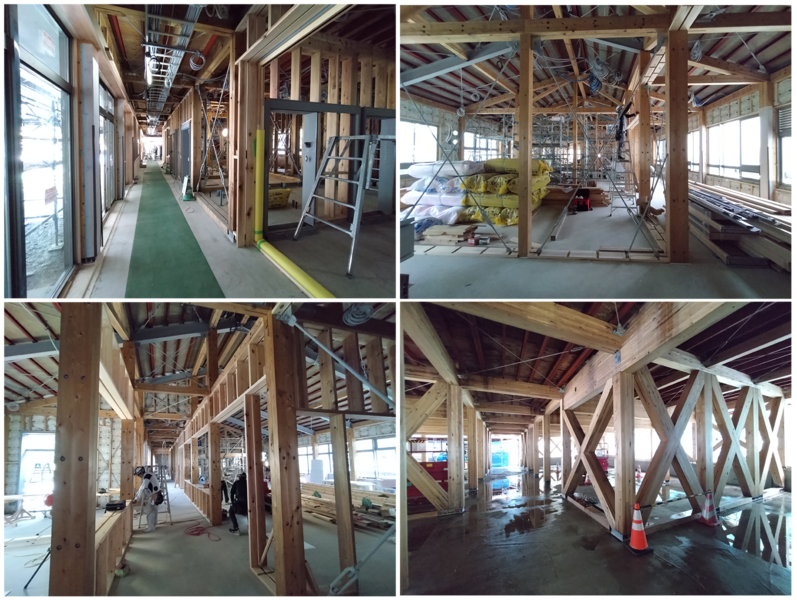

令和5年8月17日の様子

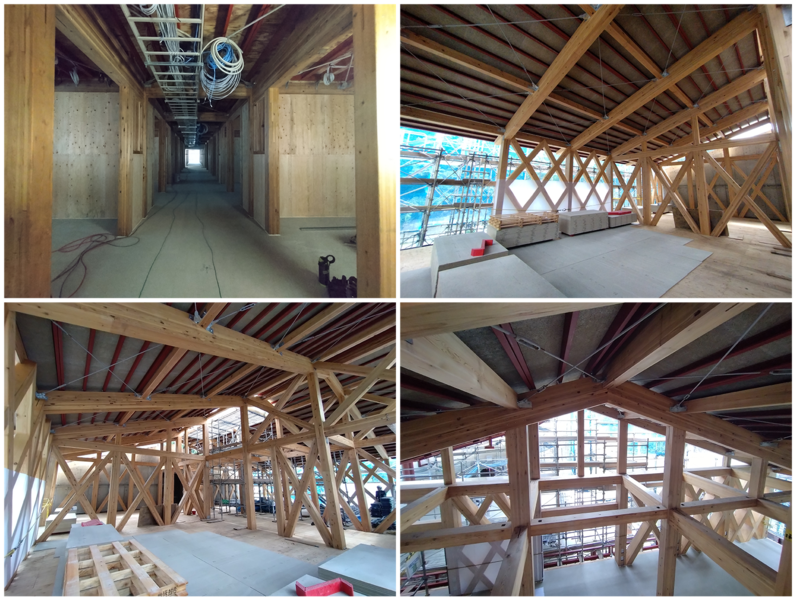

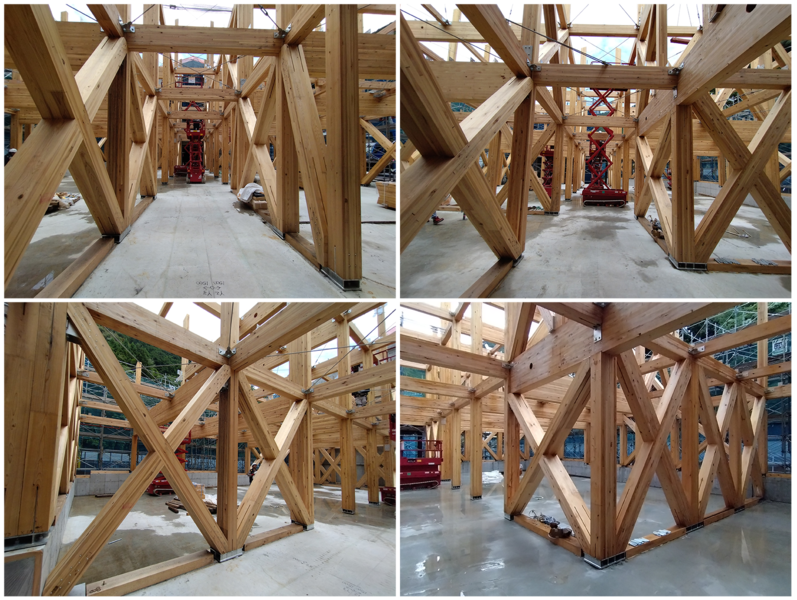

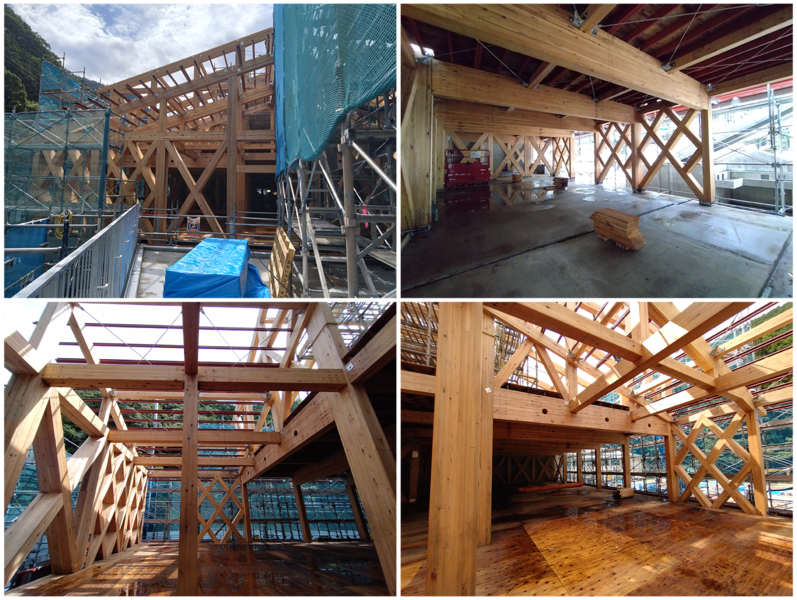

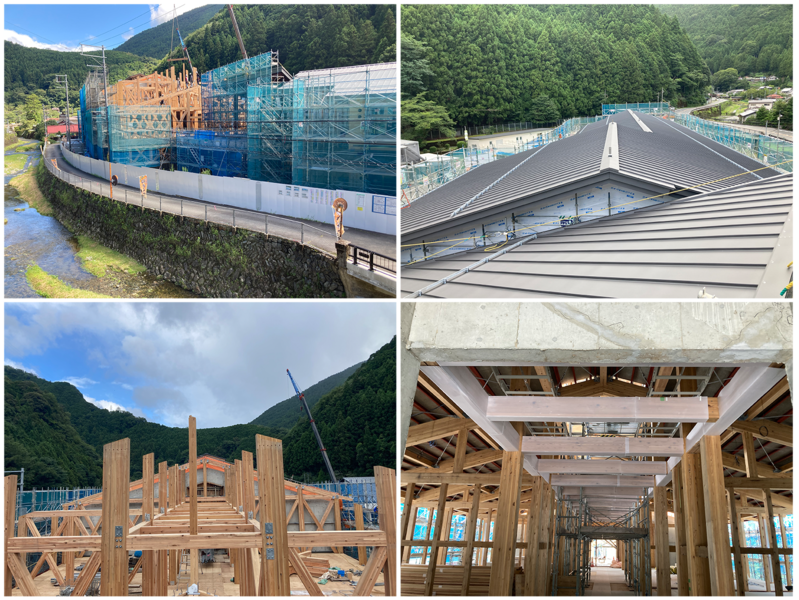

令和5年8月10日の様子

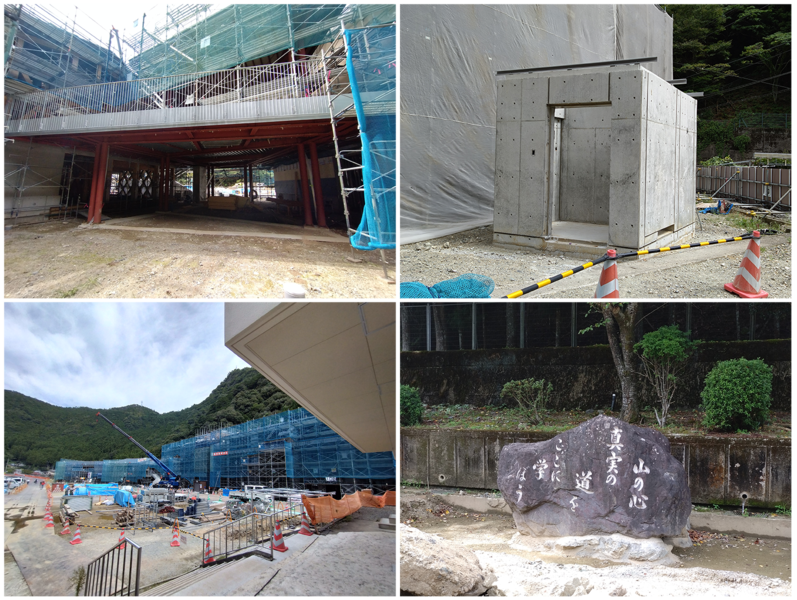

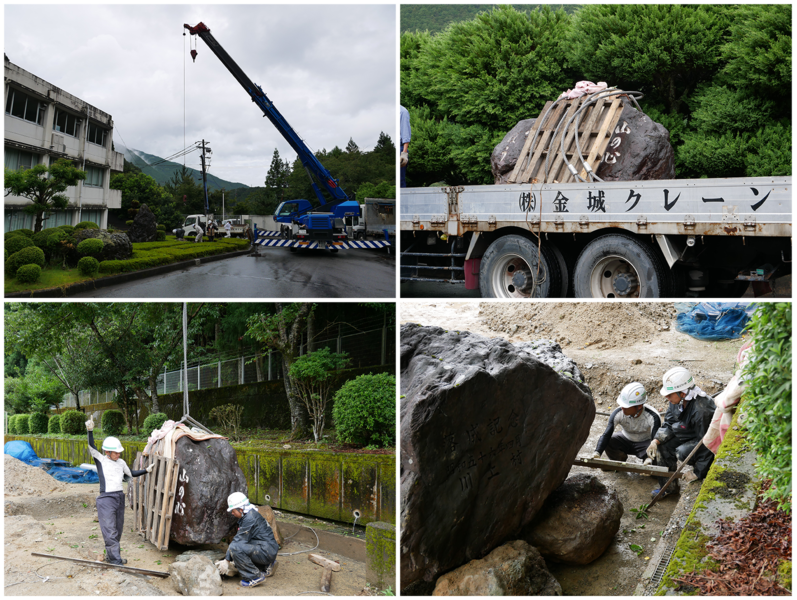

令和5年8月7日 川上中学校石碑「山の心」移設

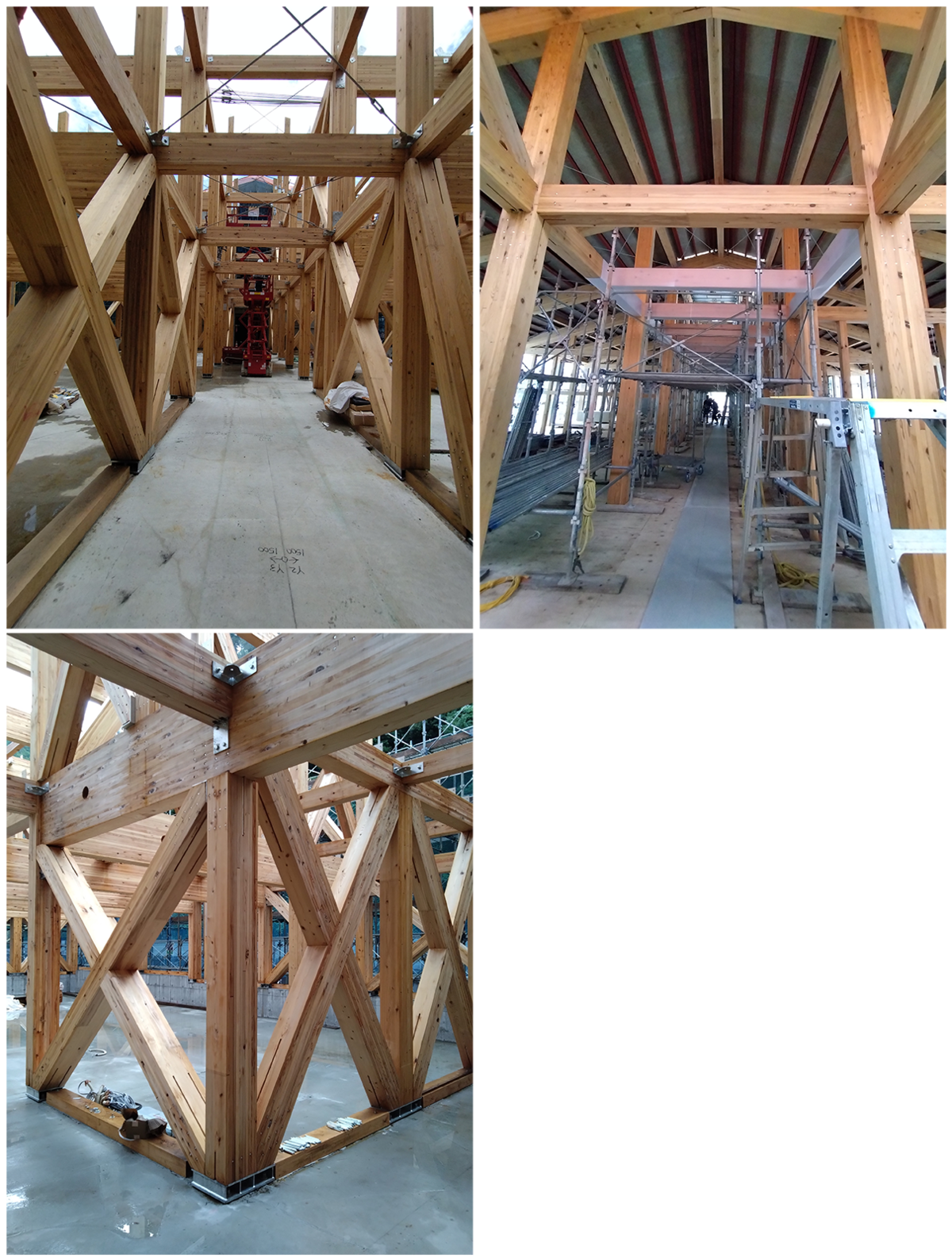

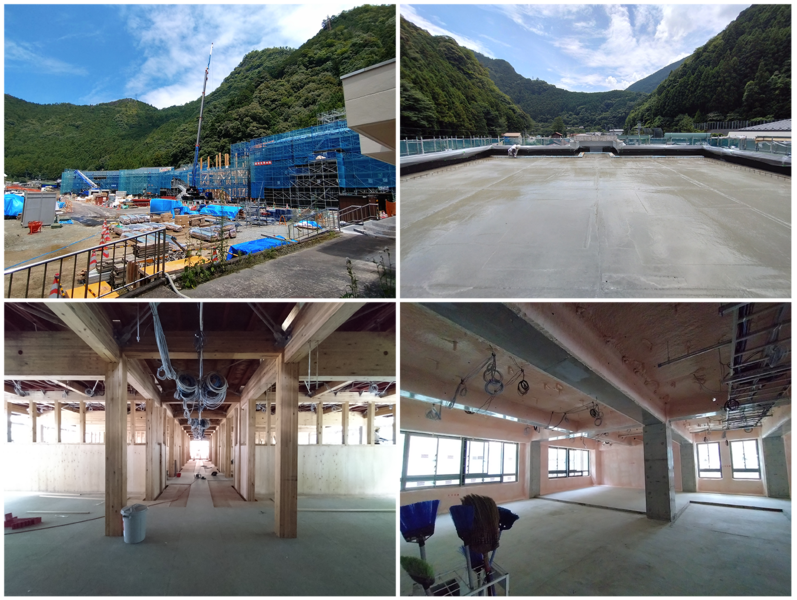

令和5年8月2日の様子

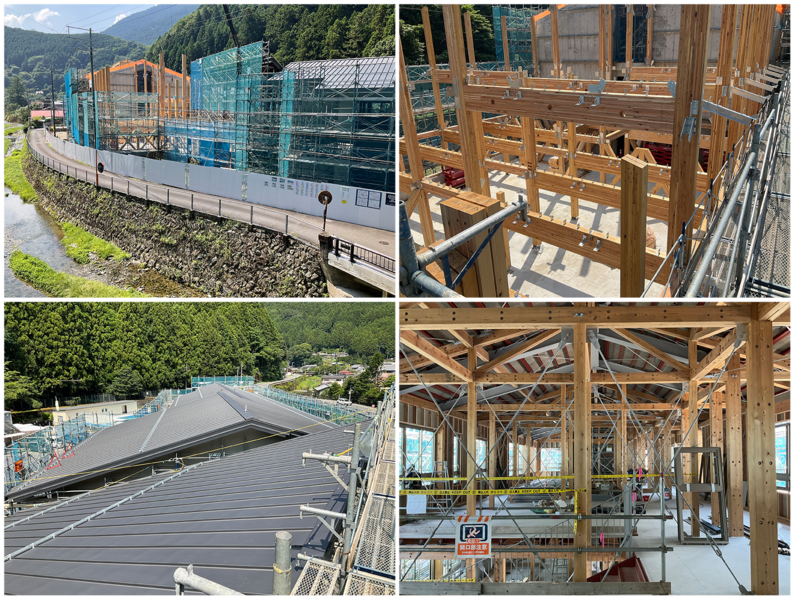

令和5年7月28日の様子

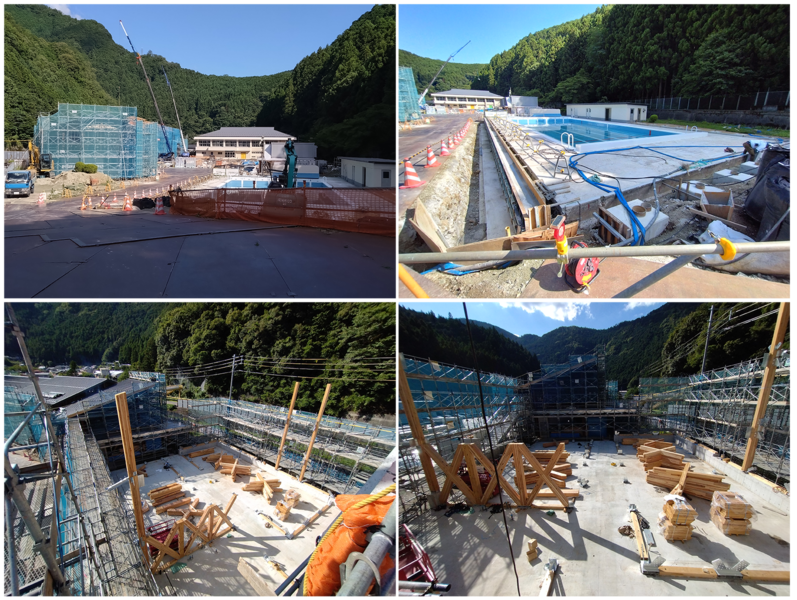

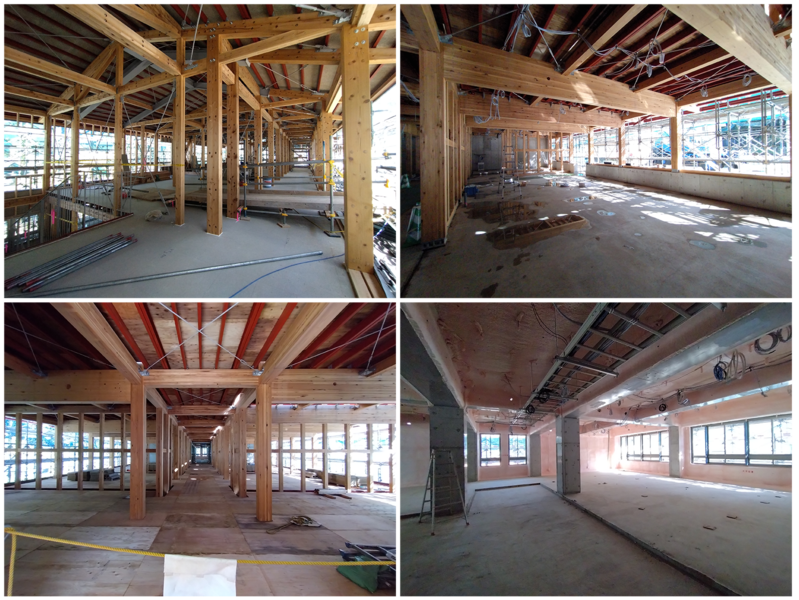

令和5年7月20日の様子
令和5年7月14日の様子

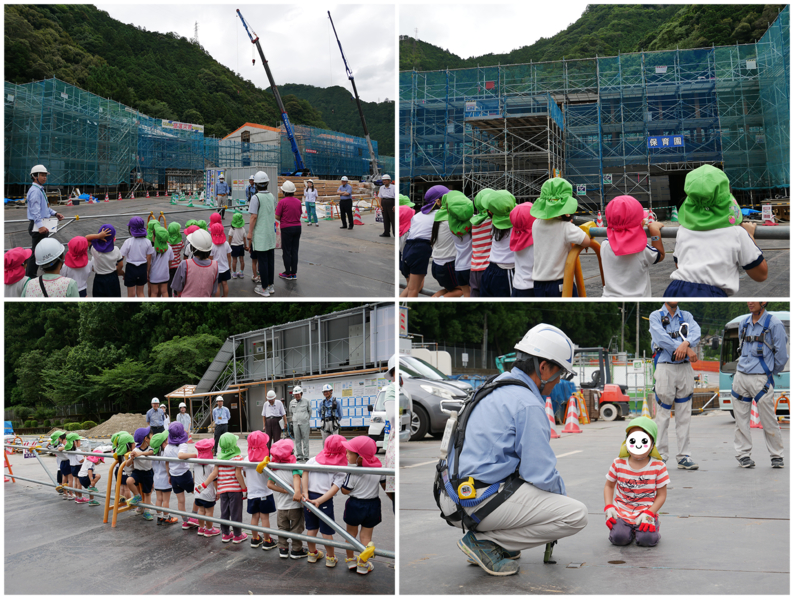

令和5年7月13日 やまぶき保育園見学会
やまぶき保育園を代表して、年長、年中、年少の3クラスが建設現場を見学しました。
重機の台数や動き、園舎の昼食を食べる場所や建設養生ネットなどについて質問をしました。
現場所長さんと膝を突き合わせて熱心に質問をする園児もいました。
最後は声をそろえて「工事よろしくお願いします」と期待を現場の方にお伝えしました。

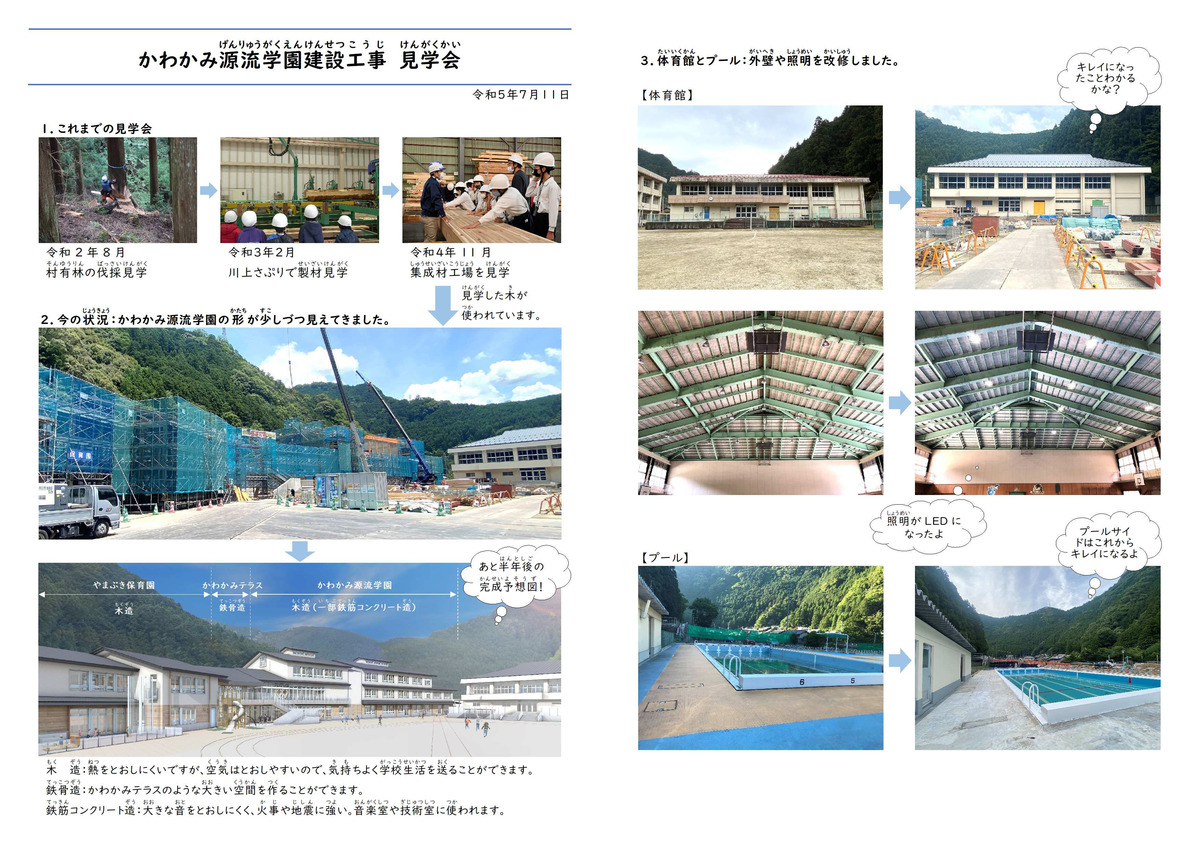

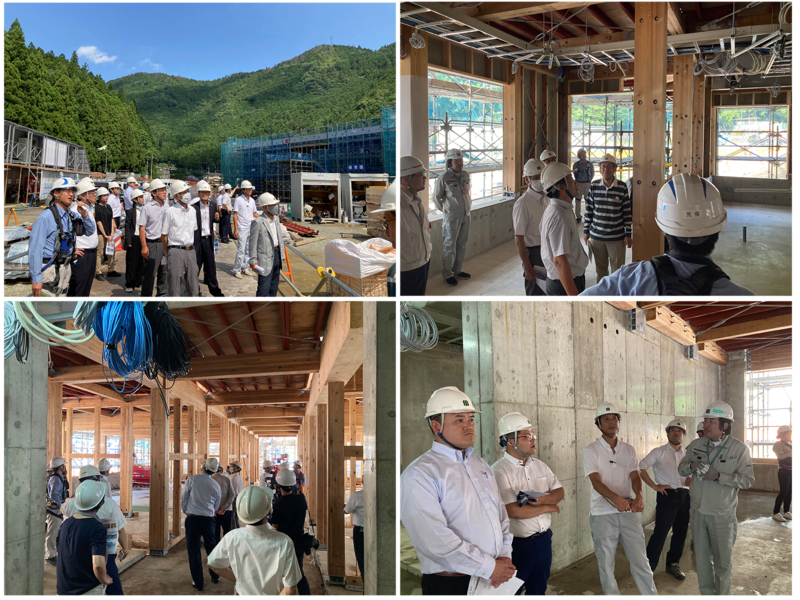

令和5年7月11日 建設工事進捗視察
村長、副村長、教育長をはじめ、村議会議員や教育委員の皆さまに工事の進捗状況を視察していただきました。

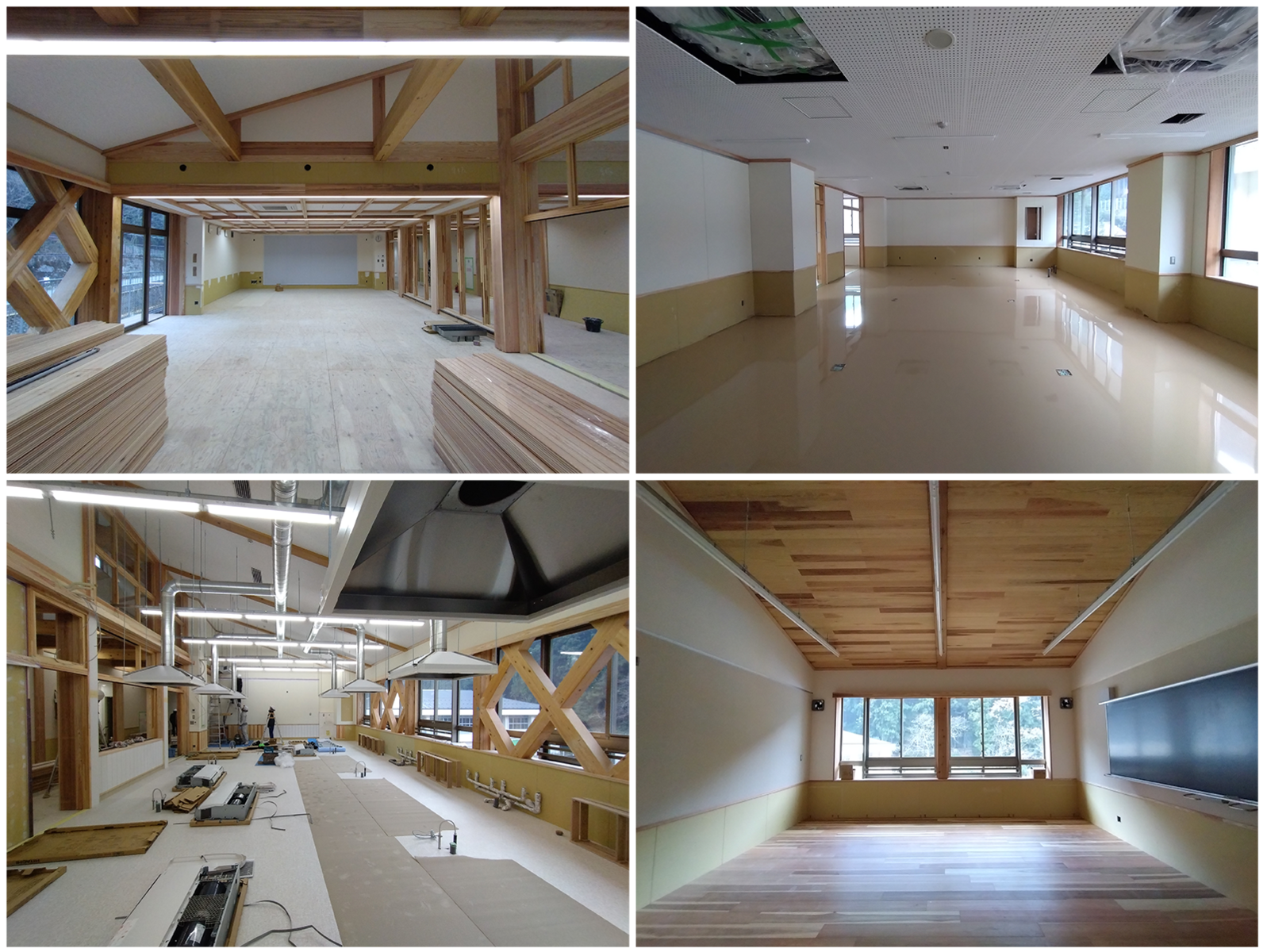

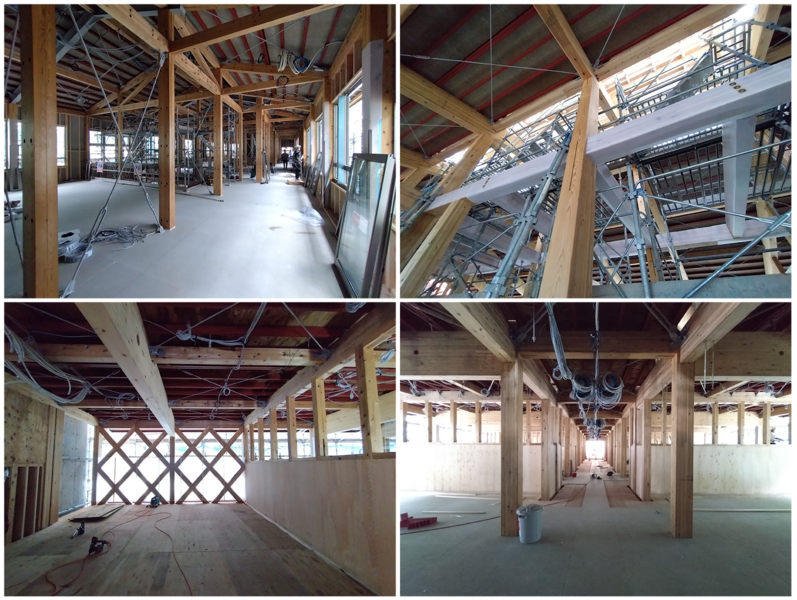

令和5年7月7日、11日の様子

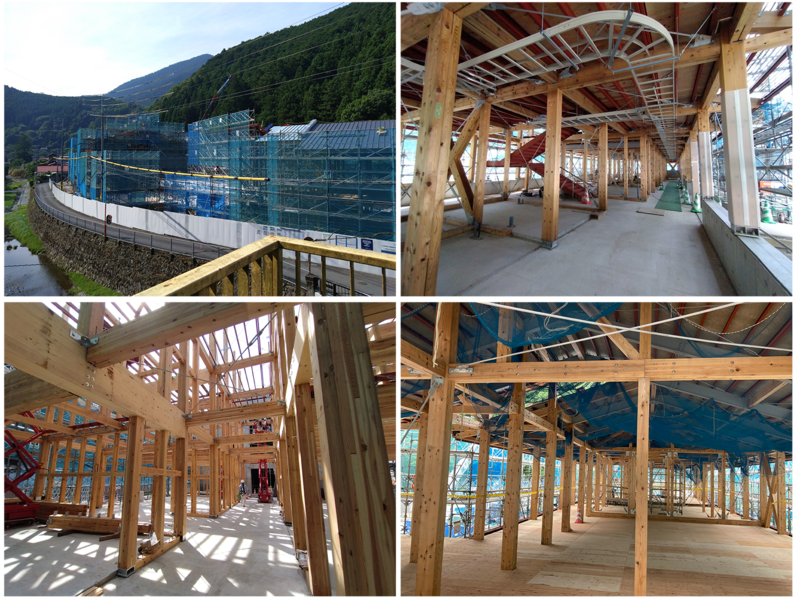

令和5年6月28日、30日の様子
令和5年6月 クラウドファンディング第2弾「室名札」開始
令和5年5月 工事新着情報

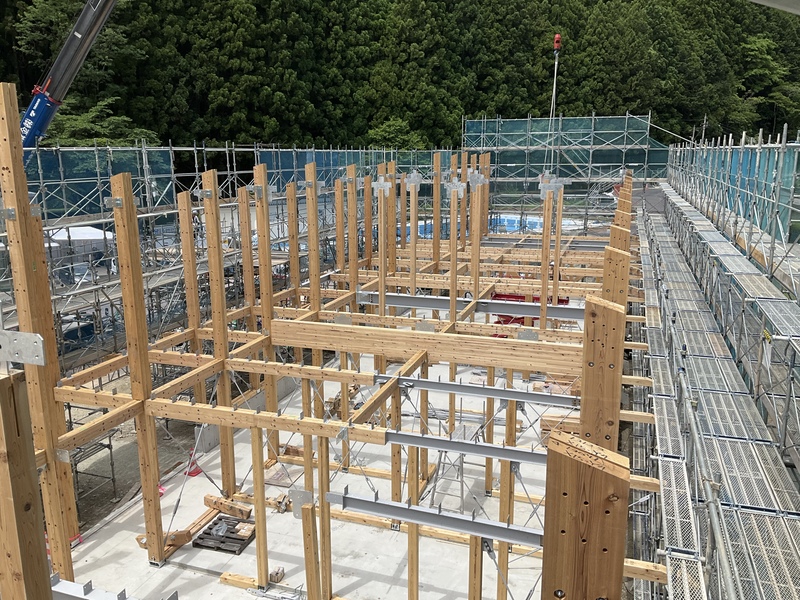

現在、全ての基礎工事を完了し、保育園棟は、木造構造材の柱が建ち始め、いよいよ建物としての形がみえるようになってきました。
〈園舎側〉
〈校舎側〉

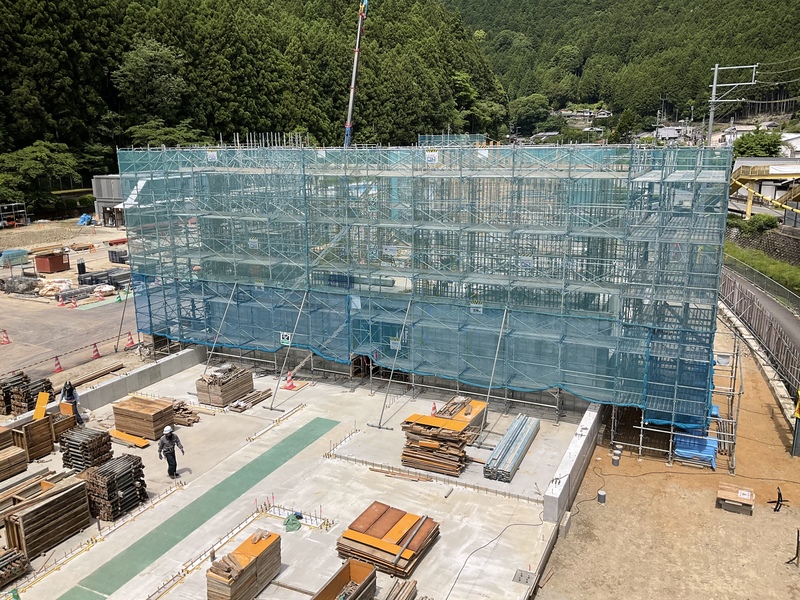

令和5年4月 工事新着状況

現在、基礎工事やRC造1階の躯体工事を進めています。

令和5年3月29日 歴史の証人の出材

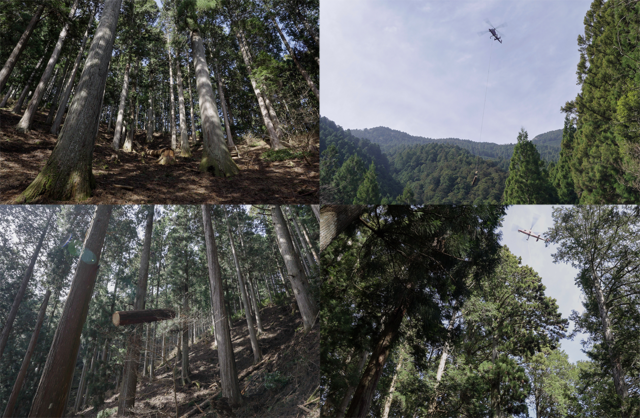

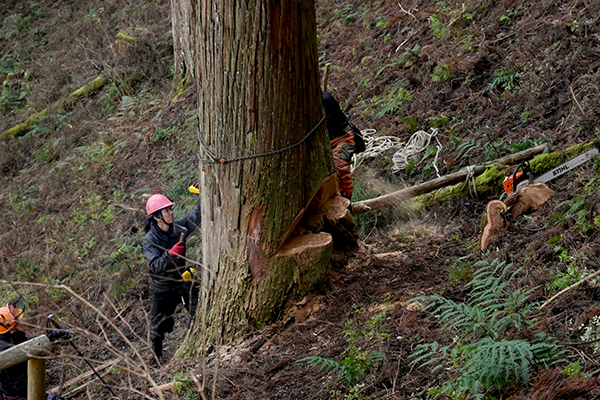

令和3年12月に伐採され、乾燥のため山に倒されていた歴史の証人の運び出し作業が行われました。全長約50mの吉野杉を6つに小切りにし、ひとつひとつヘリコプターで出材。これから製材され学校建設用材として加工されていきます。
令和5年3月 工事新着状況

体育館・プールの外壁や照明が生まれ変わりました。
令和5年3月 工事新着状況
現在、本体工事は基礎工事に着手しており、上部躯体工事へと進んでいきます。また、体育館とプール改修工事は本年3月末の完成を目指し、急ピッチで作業が進んでいます。
令和5年2月 工事新着状況

現在、体育館の改修と本館予定地の杭打ち工事が行われています。
令和5年1月 校舎建設にかかるクラウドファンディング第1弾終了
昨年11月から新しい校舎で使用する木製の机や椅子の制作費用について、「源流の村の学校応援プロジェクト ! 川上産材の机を子ども達に!」第1弾と題し、クラウドファンディングを実施させていただきました。
結果、目標寄付額の 1,000,000 円を上回る 152% を達成し、1,525,000 円の寄付金が集まりました。ご支援いただいた皆さまに心から感謝申し上げます。
令和4年12月 校章決定!
7月15日から1か月半にわたり、村内外から21名、44点の応募をいただきました。
村教育委員会依頼の専門審査員3名と村総合教育会議にて選定し、審議の結果、青森県弘前市の工藤和久氏の図案を元に村章を配した図案が新しい学校の校章に決まりました。
校章に込められた思い
- 清らかな源流を表す輪が村を包み込むことでかわかみ源流学園を表現。
- ベースカラーの水色は、源流の豊かな自然に恵まれた学習環境の中で、豊かな心を育む学校を爽やかにイメージ。
- 現在的であり、シンプルで親しみやすく、多くの人に長く愛されるデザイン。

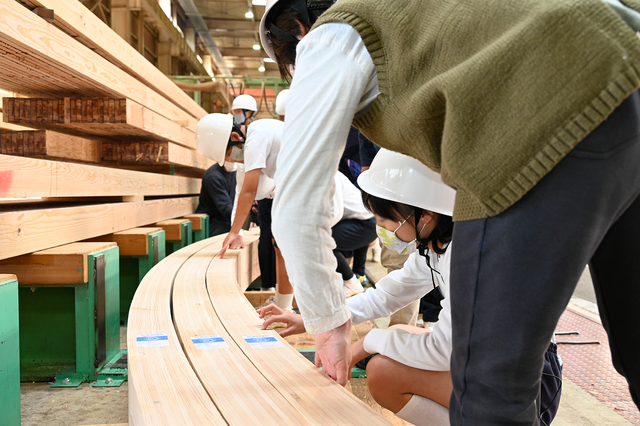

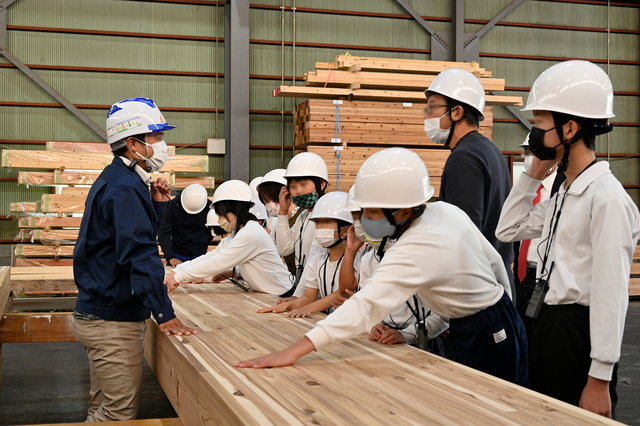

令和4年11月4日 集成材工場を見学しました
村有林で伐採された材は、トリスミ集成材(株)に運ばれ、構造用集成材として制作されています。その現場を小学生が見学し、自分たちの新しい校舎の柱に使われる材の大きさに皆びっくりしている様子でした。
令和4年10月24日 起工式を執り行いました
望月宮司からは、「一人ひとりに寄り添った義務教育が推進できる学校を望む」
村長からは「村づくりは人づくり 人づくりは教育であることを信念として村の教育のさらなる進展をめざす」
建設業者からは、「村の宝である子どもたちの学び舎建設に携われる喜びと、村の思いをしっかり受け止め、工事に取り組む」との声が寄せられました。
令和4年9月12日 保育園並びに義務教育学校新築工事の業者決定!
新築工事の入札が令和4年8月30日に執行され9月議会にて議決を受けた以下の業者が決定し、契約に至りました。
(株)大日本土木奈良営業所
9月21日施工者との顔合わせを行い、円滑な工事遂行のため村の想いや今後の計画等について意見を交わしました。平成27年より進めてきた本事業はいよいよ最終段階を迎えます。
また、近隣の皆様には、小学校解体工事に引き続きご迷惑をお掛けいたしますが、何卒ご理解とご協力をよろしくお願い申し上げます。

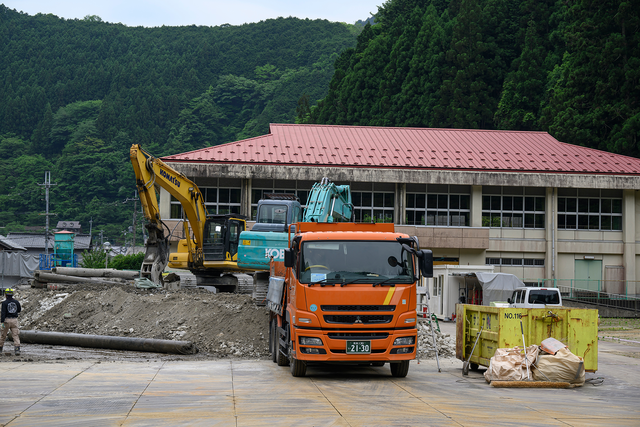

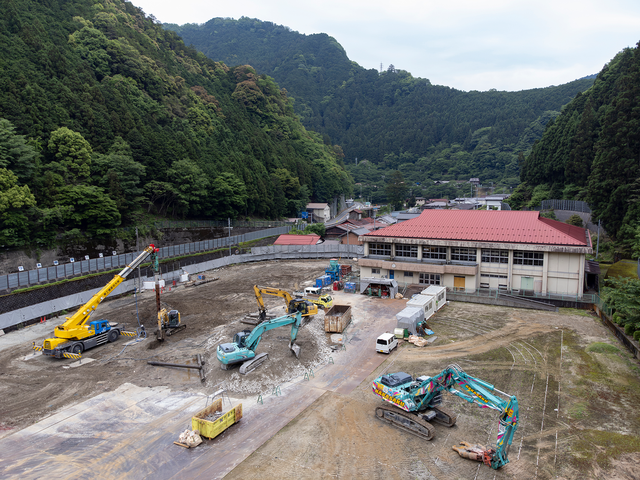

令和4年8月 川上小学校の解体工事が完了しました
令和3年9月から着工した川上小学校解体工事は、躯体も撤去され、改修工事を行う体育館とプールを残し、
更地になりました。いよいよ新園舎・新校舎の建設工事の準備が整いました。
令和4年3月25日 保育園並びに義務教育学校施設整備:実施設計業務が完了
令和3年6月から開始された実施設計業務が完了しました。今後は建設に向け、工事業者の選定方法などを整えていきます。
平面図等は以下のとおりです。
1実施設計.pdf(459KB) 2_実施設計.pdf(2MB) 3_実施設計.pdf(875KB)
4_実施設計.pdf(2MB) 5_実施設計.pdf(808KB) 6_実施設計.pdf(573KB)
令和3年12月16日 歴史の証人~樹齢400年生吉野杉 世紀の伐採~
「村の宝」である歴史の証人の活用を考えた時、同じく「村の宝」である子ども達の学び舎に活用することこそが、先人の想いに応えるにふさわしいと考えました。
主にデザインウォール・守不移扁額・教室の室名札をはじめ、その他内装材などにも活用します。
https://www.vill.kawakami.nara.jp/kanko/photo_album/2022091600011/
令和3年12月8日 校名決定!!“川上村立かわかみ源流学園”
10月15日から1か月にわたり、村内外から87点、69種類の応募をいただきました。
村教育委員会議で審査、村総合教育会議で決定しました。
<選考ポイント>
「川上」の名称を次代に引き継ぐことができる。
村が大切にしている「源流」の文言が入っている。
「源流」の言葉には循環社会を目指す意味が込められている。 等

令和3年12月6日 新給食調理場がオープンしました

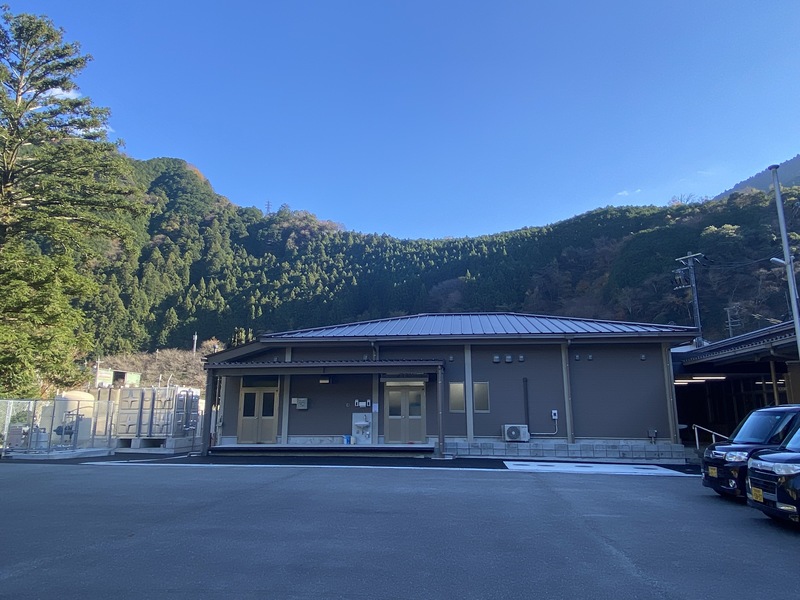

川上小学校の解体に伴い、給食調理場が新設されました。
これまで以上に衛生面に配慮し、村内の保・小・中の子どもたちに美味しい給食を届けることで健やかな成長を食事面でサポートしていきます。
〈給食調理場 工事前〉
〈工事後〉
〈給食調理場内部 工事前〉
〈給食調理場外部 工事後〉
令和3年9月13日 川上小学校解体工事の業者決定!
川上小学校解体工事の入札が令和3年9月3日に執行され9月議会にて議決を受けた以下の業者が決定し、契約に至りました。
城内・成・山峰特定建設工事共同企業体
新築工事へと受け渡しができるよう、早期着手を目指します。
また、近隣の皆様には、ご迷惑をお掛けいたしますが、何卒ご理解とご協力をよろしくお願い申し上げます。
令和3年8月21日 仮校舎への引越し完了!
学校建設のため川上小学校が解体されることから、この夏休みに引越を行いました。
当日は、PTAの皆さんにもお手伝いいただき、手際よく作業が終了しました。ご協力に感謝申し上げます!
令和3年6月14日 学校給食調理場改修工事の業者決定!
学校給食調理場改修工事の入札が令和3年6月4日に執行され6月議会にて議決を受けた以下の業者が決定し、契約に至りました。
ダイシン・(有)池田鉄拳 特定建設工事共同企業体
合わせて、厨房機器を納入する業者も決定し、契約に至りました。
(株)中西製作所
小学校解体工事へと受け渡しができるよう、早期着手を目指します。
令和3年6月4日 保育園並びに義務教育学校施設整備:実施設計業者が決定
令和3年5月21日に公募型プロポーザルの本審査が実施され、6月議会にて議決を受けた以下の業者が決定し、契約に至りました。
会社名:(株)坂倉建築研究所大阪事務所
基本設計同様、園・学校教職員・保護者や議員皆さまと十分に協議し、よりよい設計になるよう進めてまいります。
令和3年4月 川上小学校解体に向けて
現在、仮校舎(川上中学校)への引越し準備を進めています。夏休みに引越しが完了した後、川上小学校校舎は、その役目を終えます。

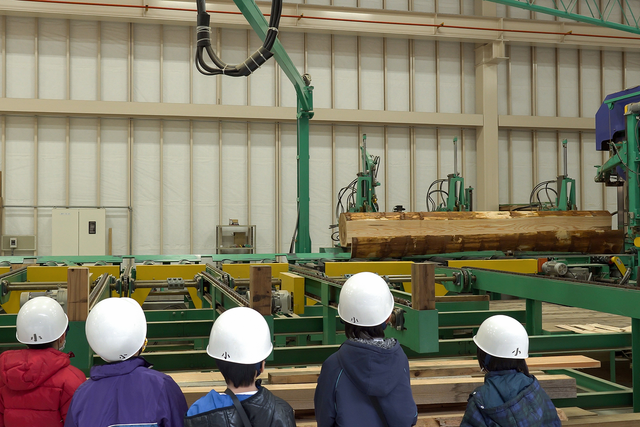

令和3年2月26日 川上さぷりで製材見学
伐採の次の工程である製材現場を見学しました。
見学会には、小学3年生の子ども達が参加し、大きな木が製材される様子に歓声を上げていました。
令和2年12月14日 川上中学校改修工事(仮校舎)の業者決定!
川上中学校改修工事の入札が令和2年12月4日に執行され12月議会にて議決を受けた以下の業者が決定し、契約に至りました。
藤裏工務店・幸成建設 特定建設工事共同企業体
小中学校の仮校舎として無事スタートできるよう、早期着手を目指します。
令和2年8月26日 村有林の伐採見学

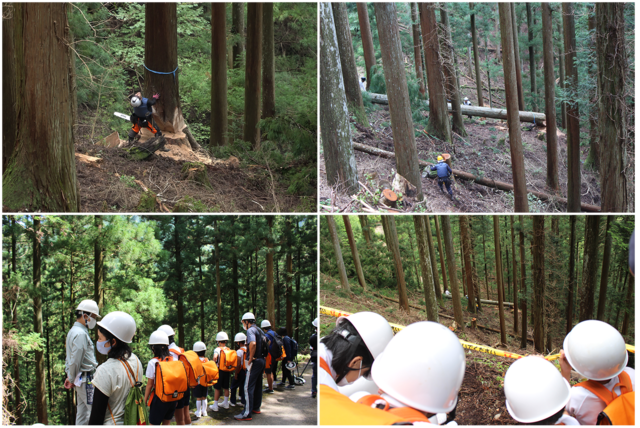

学校建設用材として使用される村有林(高原区)の伐採見学会を行いました。
見学会には、全ての児童生徒が参加しました。
自分たちが通う学び舎のルーツを知ることで村や吉野林業の歴史を知り、次代に引き継いでもらえることを願います。
令和2年6月30日 保育園並びに義務教育学校施設整備:基本設計業務が完了
令和元年9月から開始された基本設計業務が完了しました。今後は実施設計に向け、業者の選定方法などを整えていきます。
令和元年9月27日 保育園並びに義務教育学校施設整備:基本設計業者が決定
令和元年9月4日に公募型プロポーザルの本審査が実施され、9月議会にて議決を受けた以下の業者が決定し、契約に至りました。
会社名:(株)坂倉建築研究所大阪事務所
今後は、園・学校教職員・保護者や議員皆さまと十分に協議し、よりよい設計になるよう進めてまいります。
